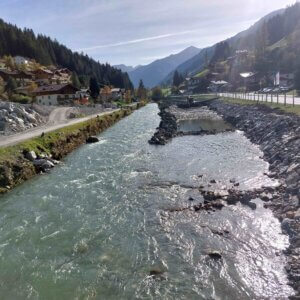

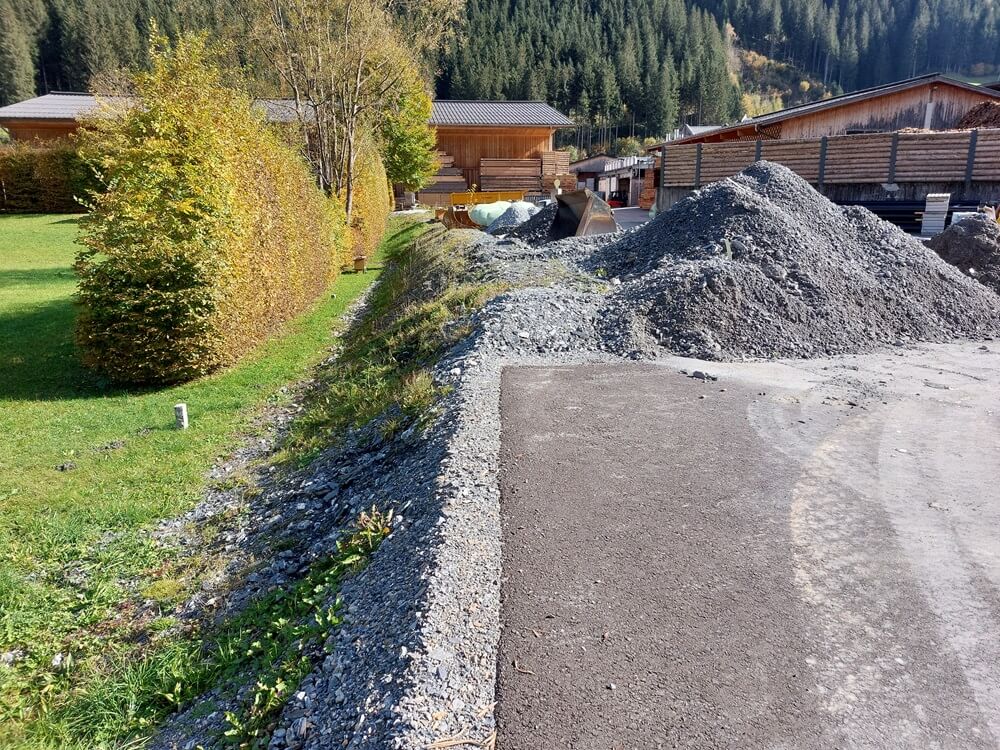

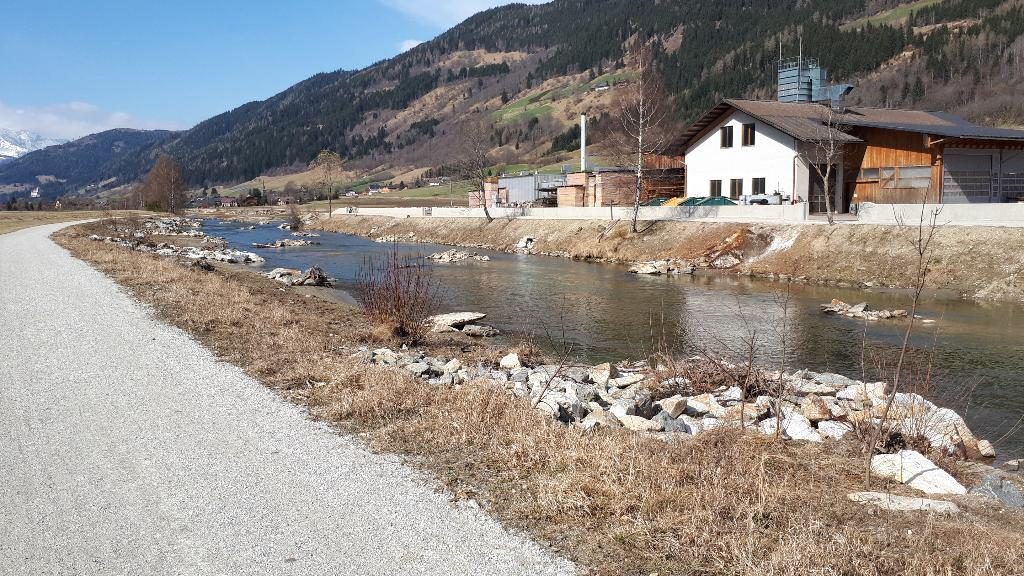

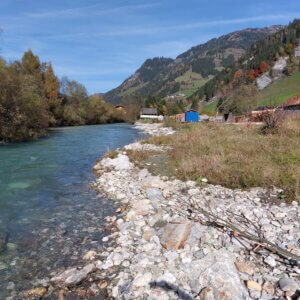

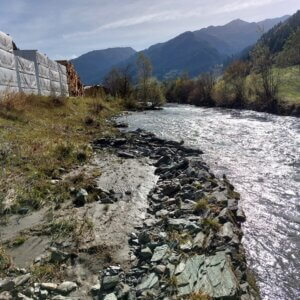

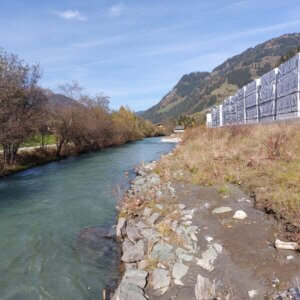

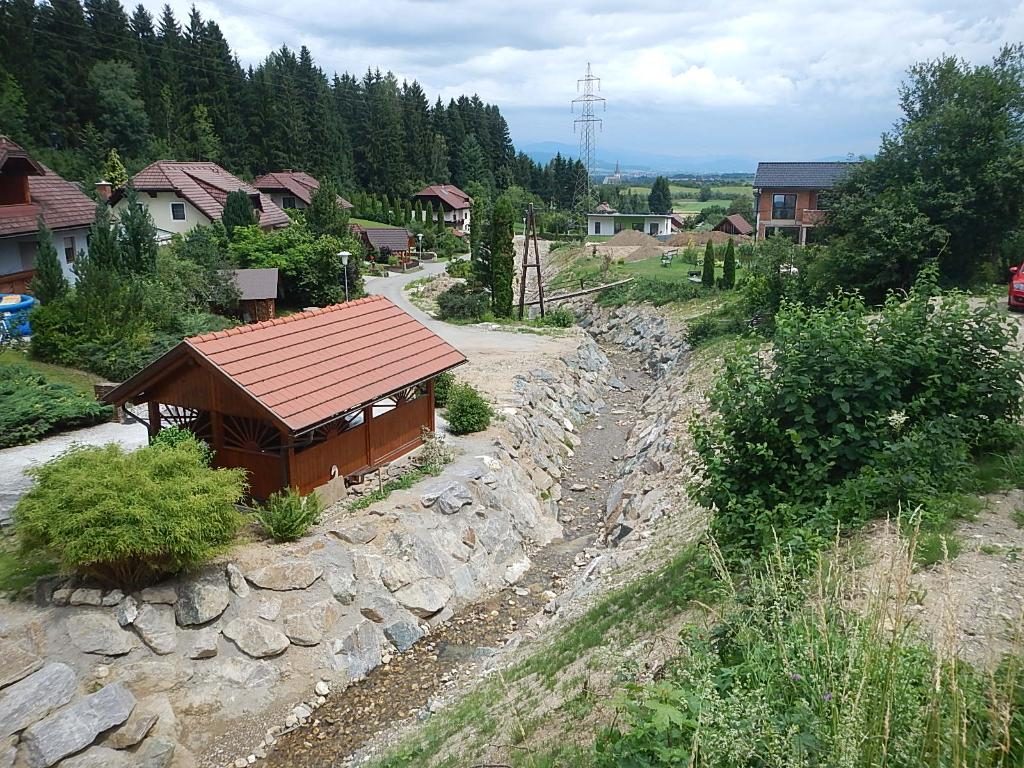

Auftraggeber: | Sägewerk Entacher |

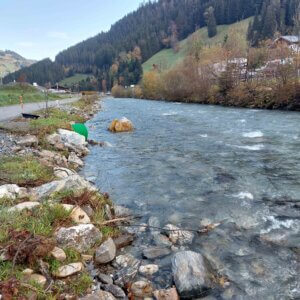

Zeitraum: | 2022 - 2024 |

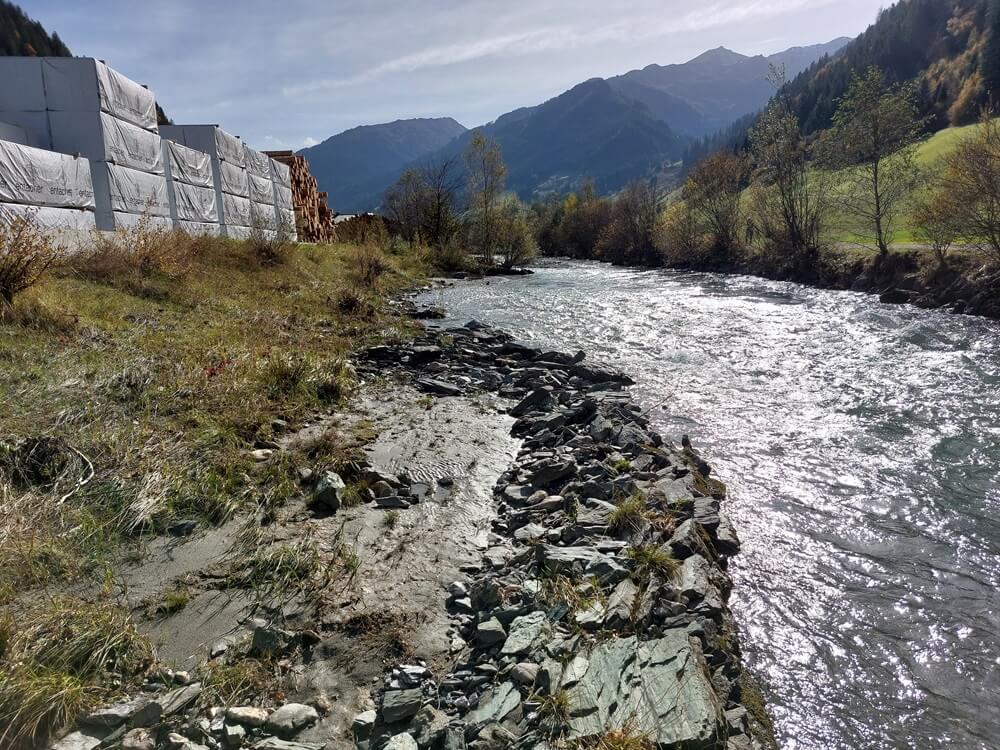

Beschreibung: | Für das Sägewerk Entacher wurde die Lagerfläche erweitert und die Oberflächenent-wässerung dem Stand der Technik angepasst. In diesem Zuge wurde der Hochwasserschutz entlang der Lagerfläche neu errichtet und eine umfangreiche Gewässeraufweitung und Strukturierung der Großarler Ache umgesetzt. |
Projektsgebiet: | Gemeinde Großarl |
Auftraggeber: | Freistaat Bayern |
Zeitraum: | 2020 - 2024 |

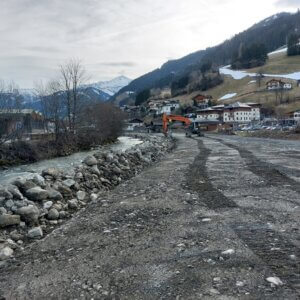

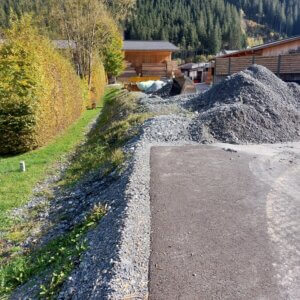

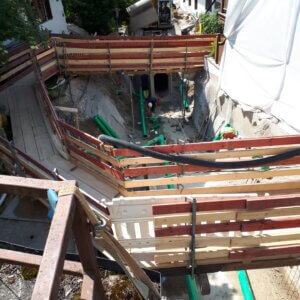

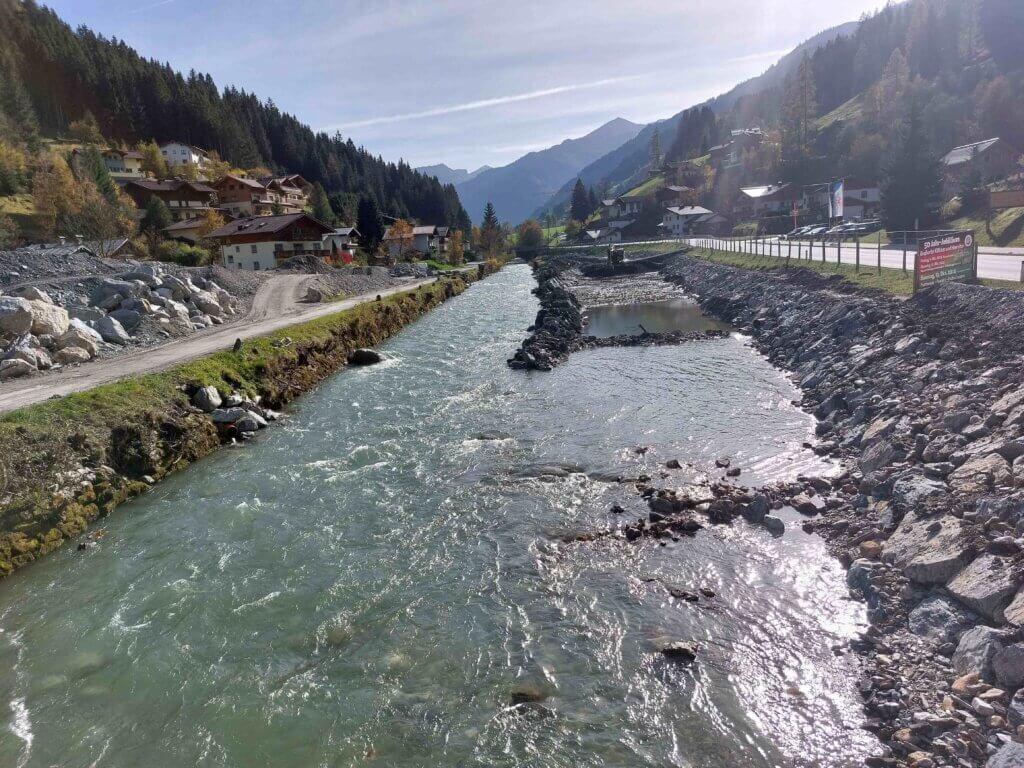

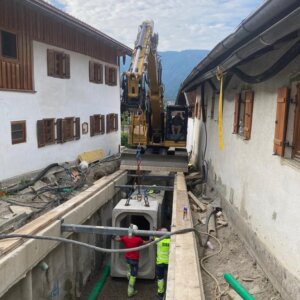

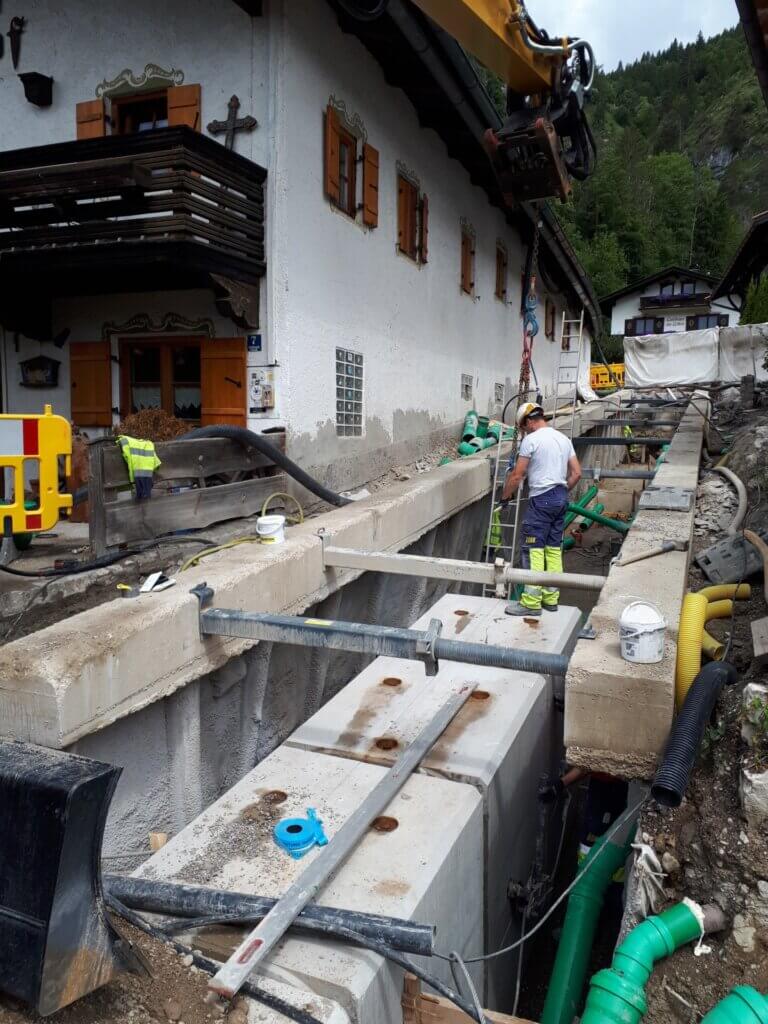

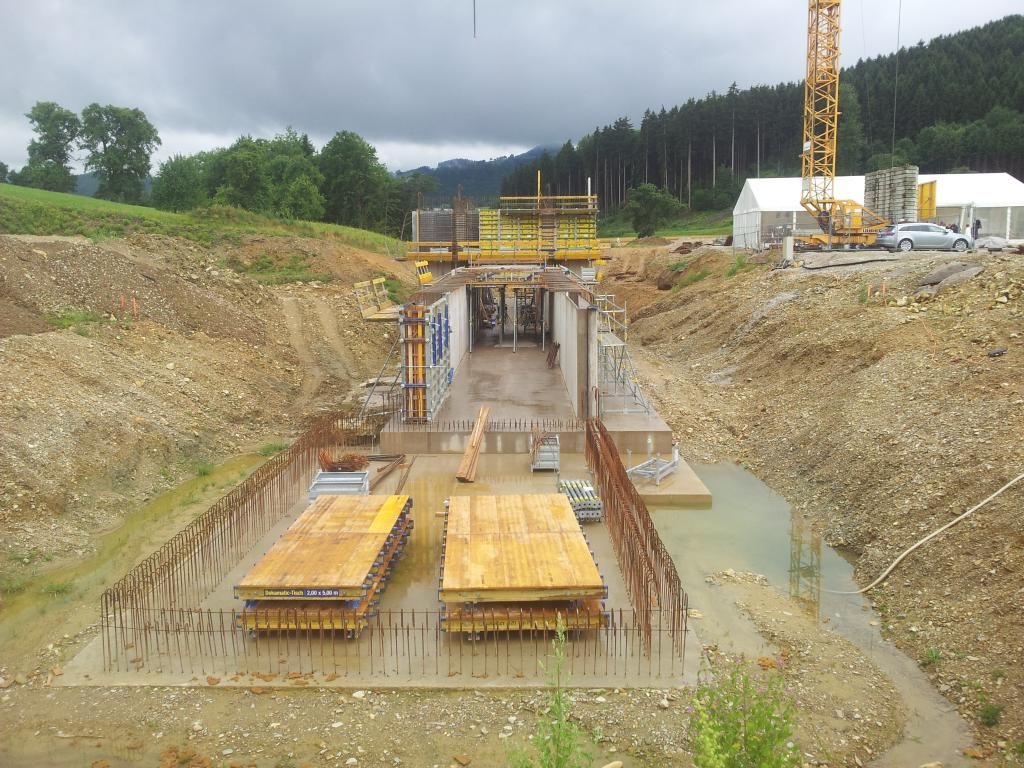

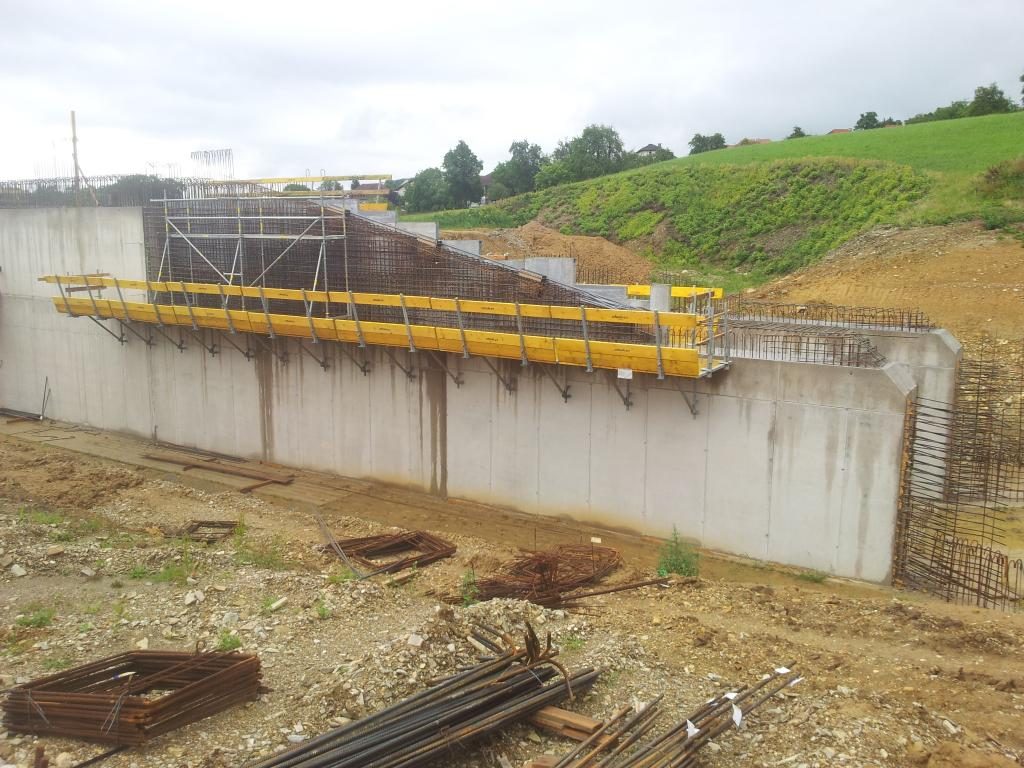

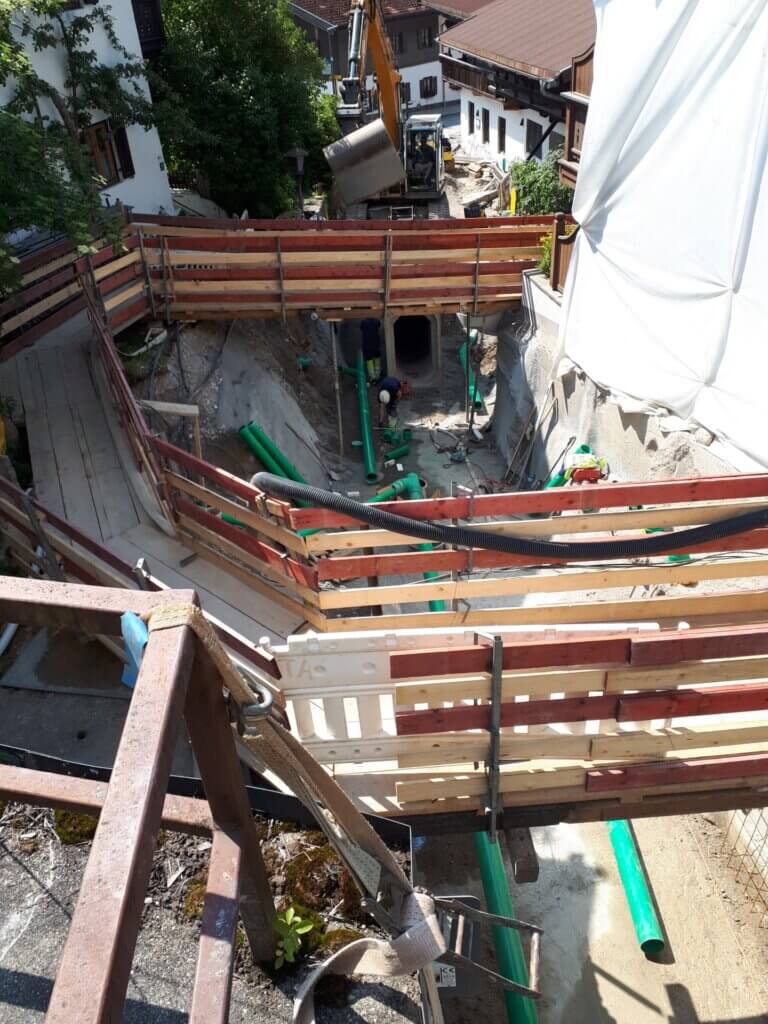

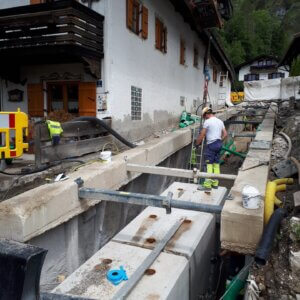

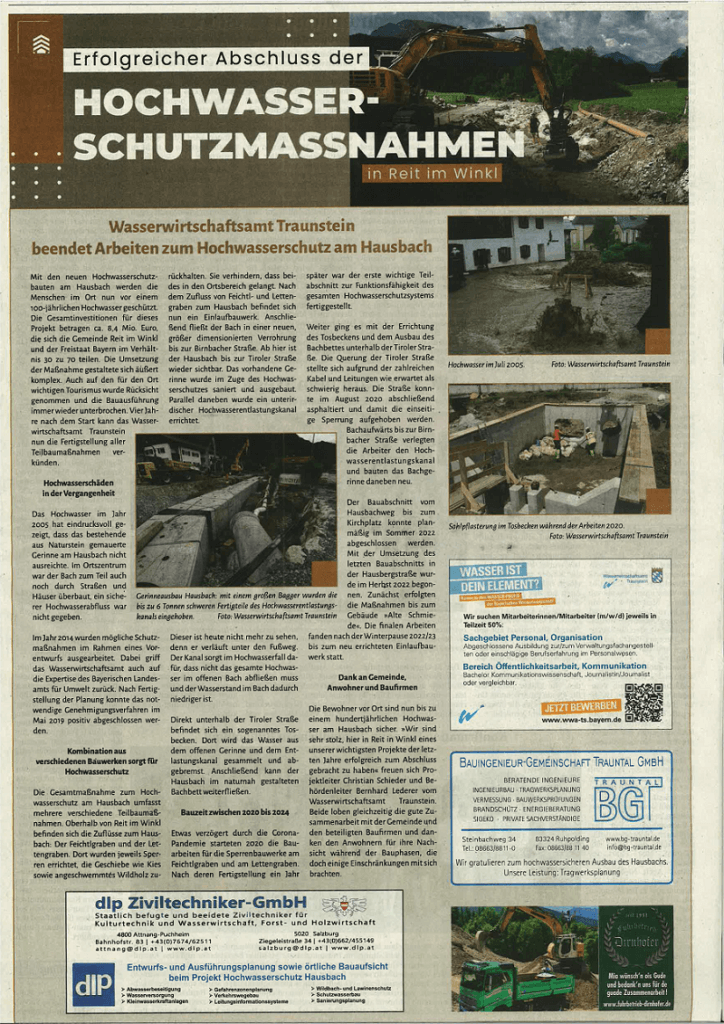

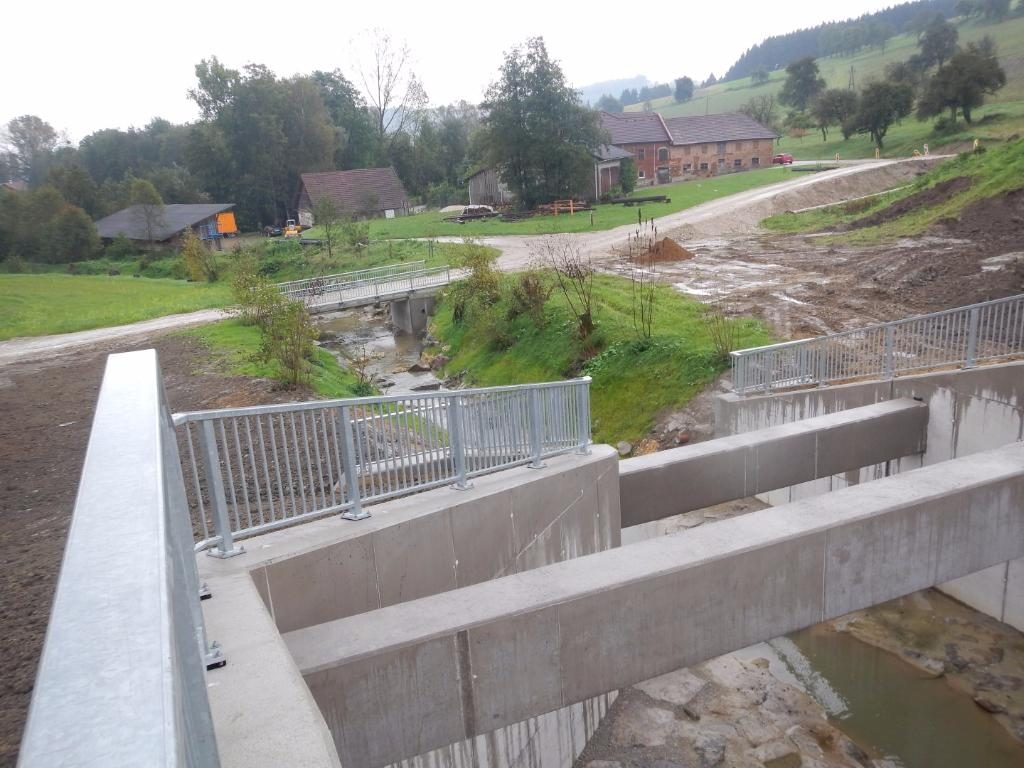

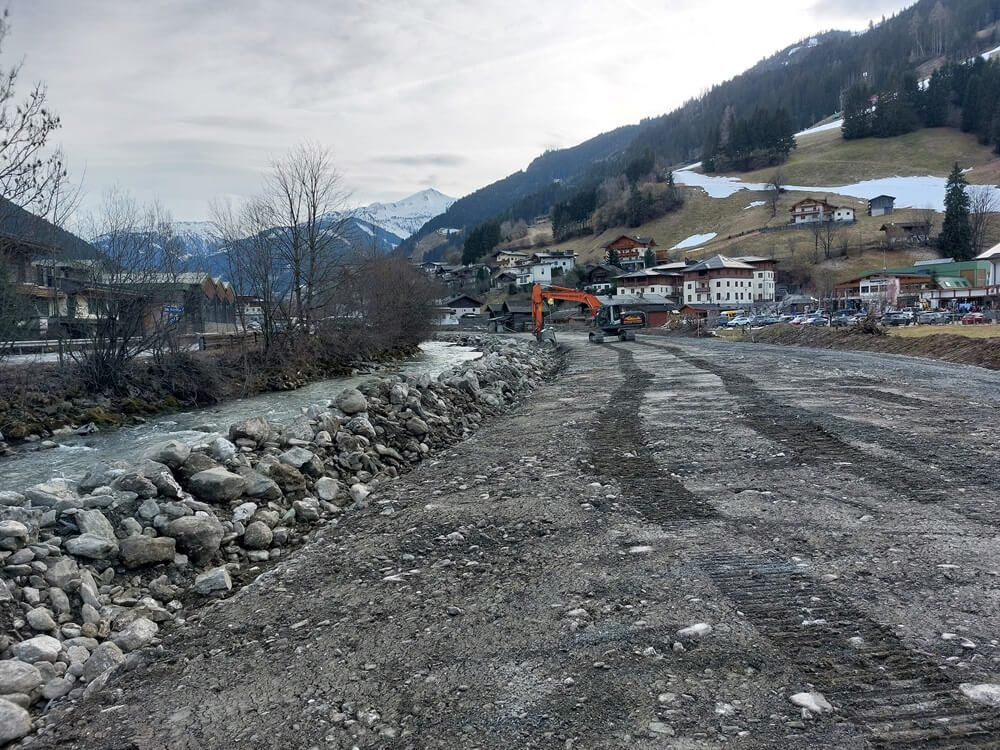

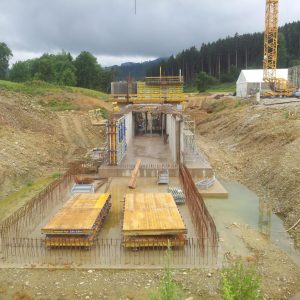

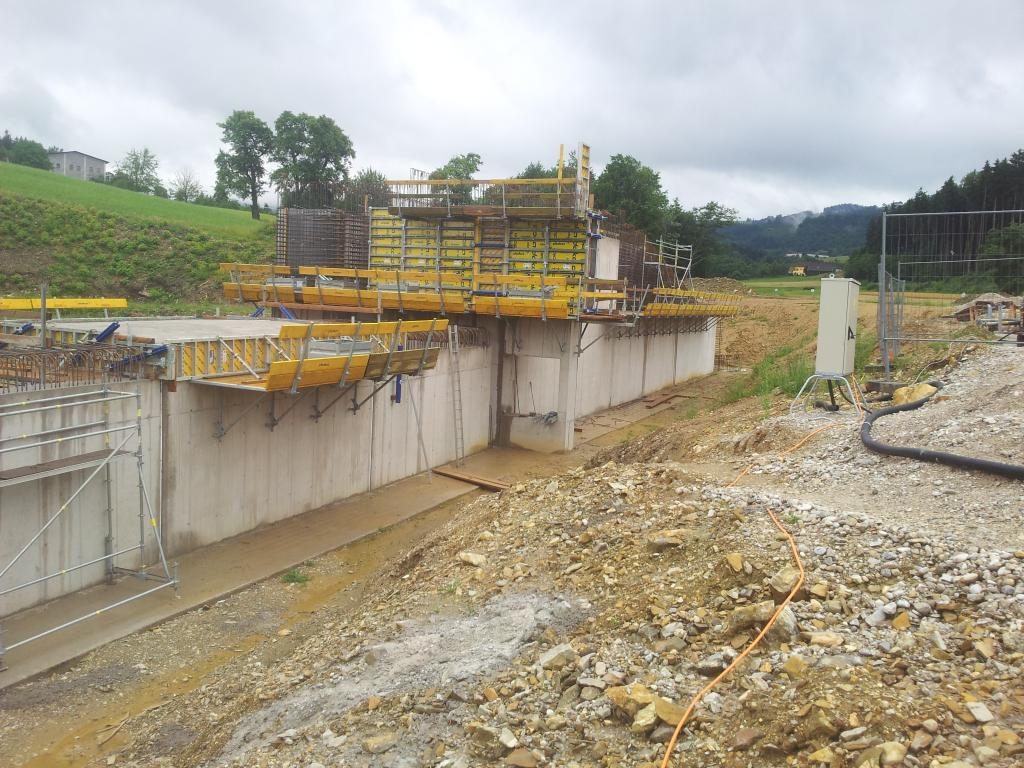

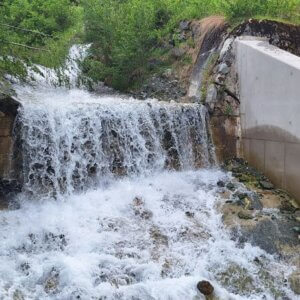

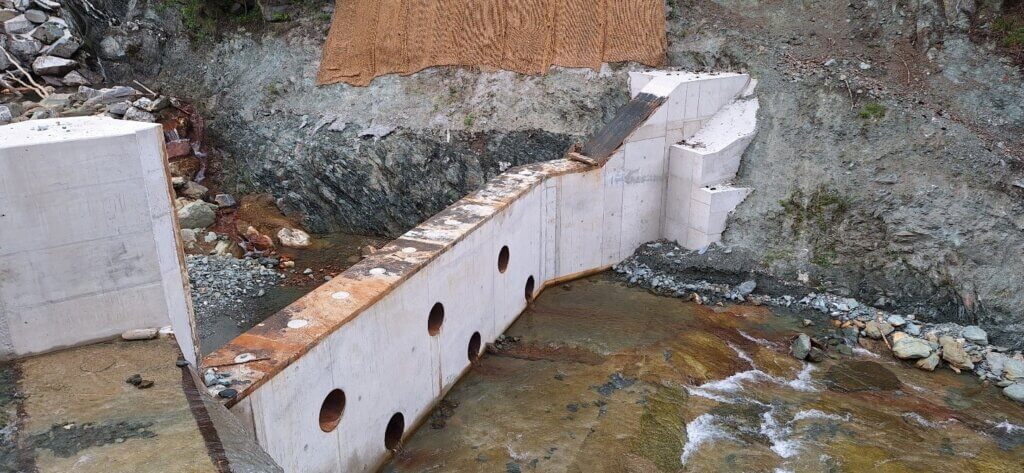

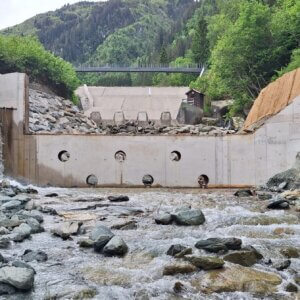

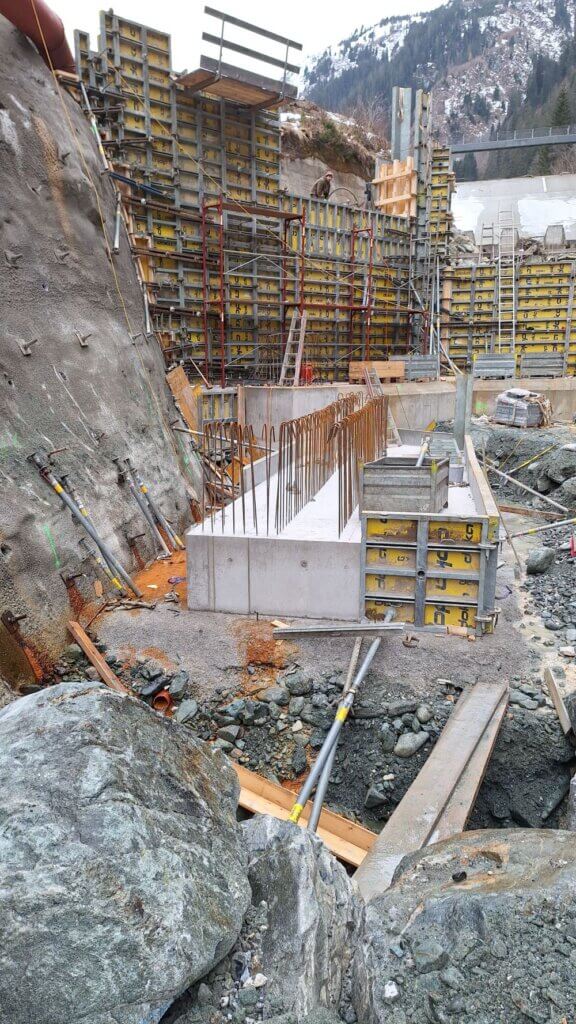

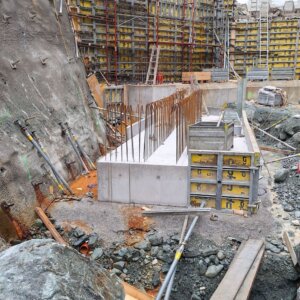

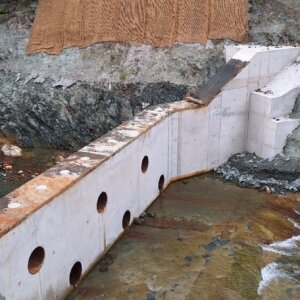

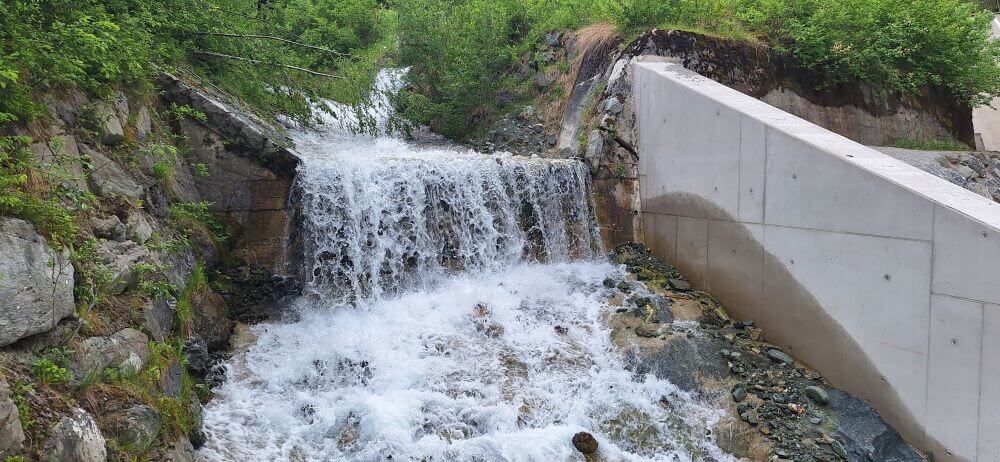

Beschreibung: | Nach über 4 Jahren Bauzeit konnte im Juni 2024 mit einem Investitionsaufwand von netto rd. EURO 6,6 Mio das Hochwasserschutzprojekt am Hausbach in der Gemeinde Reit im Winkl fertiggestellt werden. Zentraler Bestandteil des Schutzprojektes ist ein rd. 840 Meter langer unterirdischer Hochwasserkanal, der in Fertigteilbauweise durch das dichtbesiedelte Ortszentrum mit teilweise denkmalgeschützten Häusern errichtet wurde. Der Bauherr Freistaat Bayern und die Gemeinde Reit im Winkl freuen sich über ein funktionsfähiges Schutzbauwerk und über die Unfallfreiheit während der gesamten Bauzeit. Die Einreich- und Ausführungsplanung sowie die örtliche Bauaufsicht wurden durch die dlp Ziviltechniker-GmbH abgewickelt. |
Projektsgebiet: | Gemeinde Reit im Winkl |
Auftraggeber: | Marktgemeinde Regau |
Zeitraum: | Planung 1996 - 2015, Ausführung 2018 - 2019 |

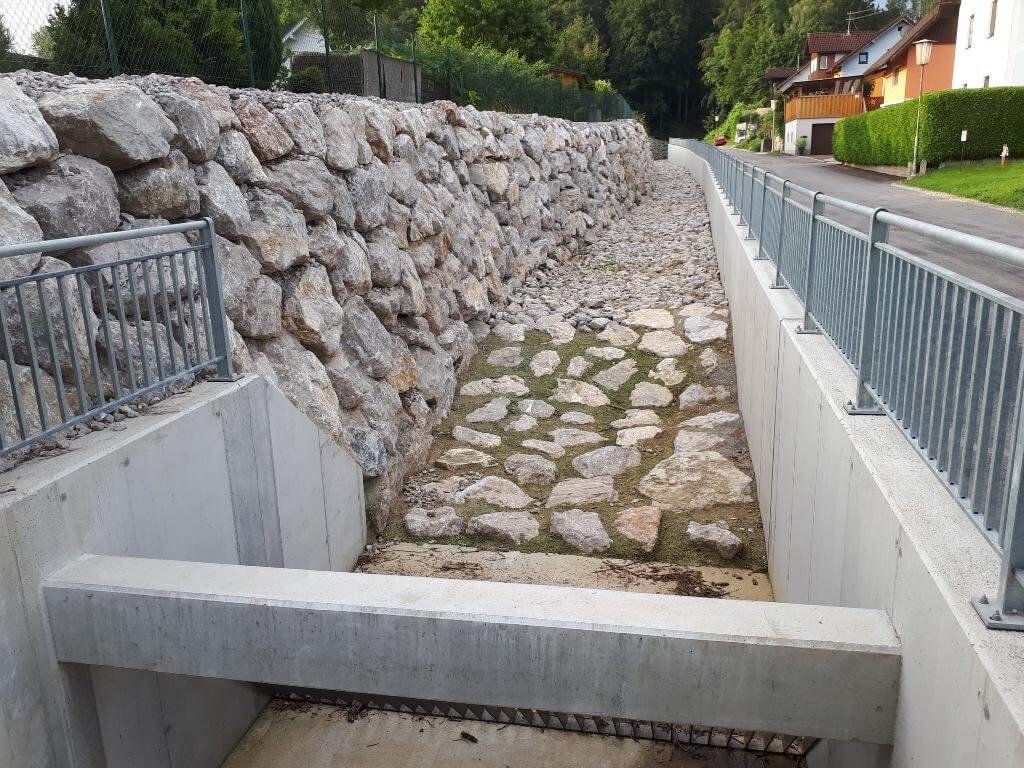

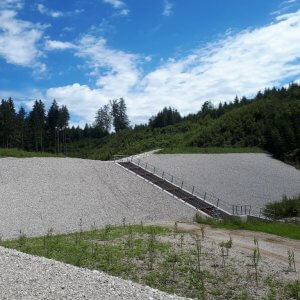

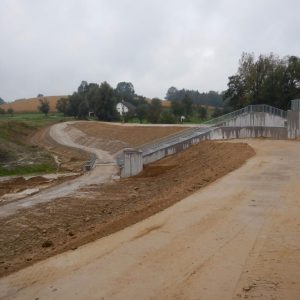

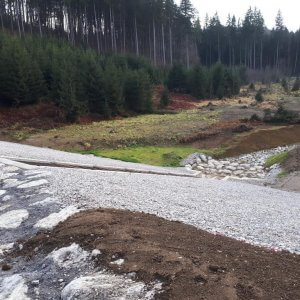

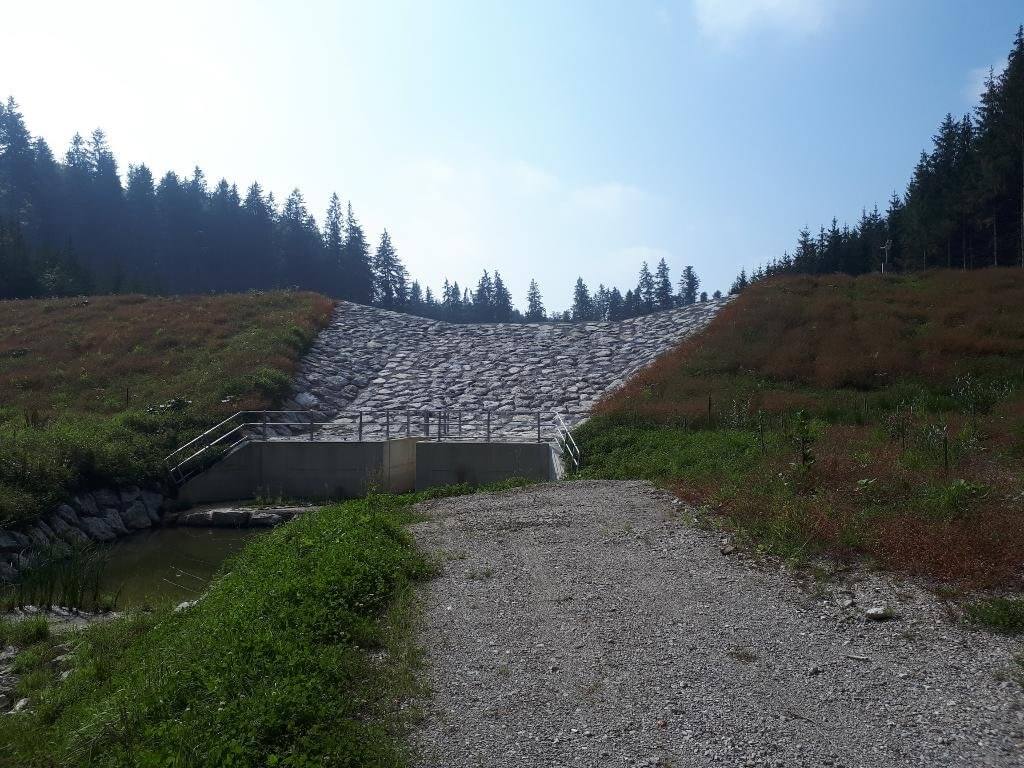

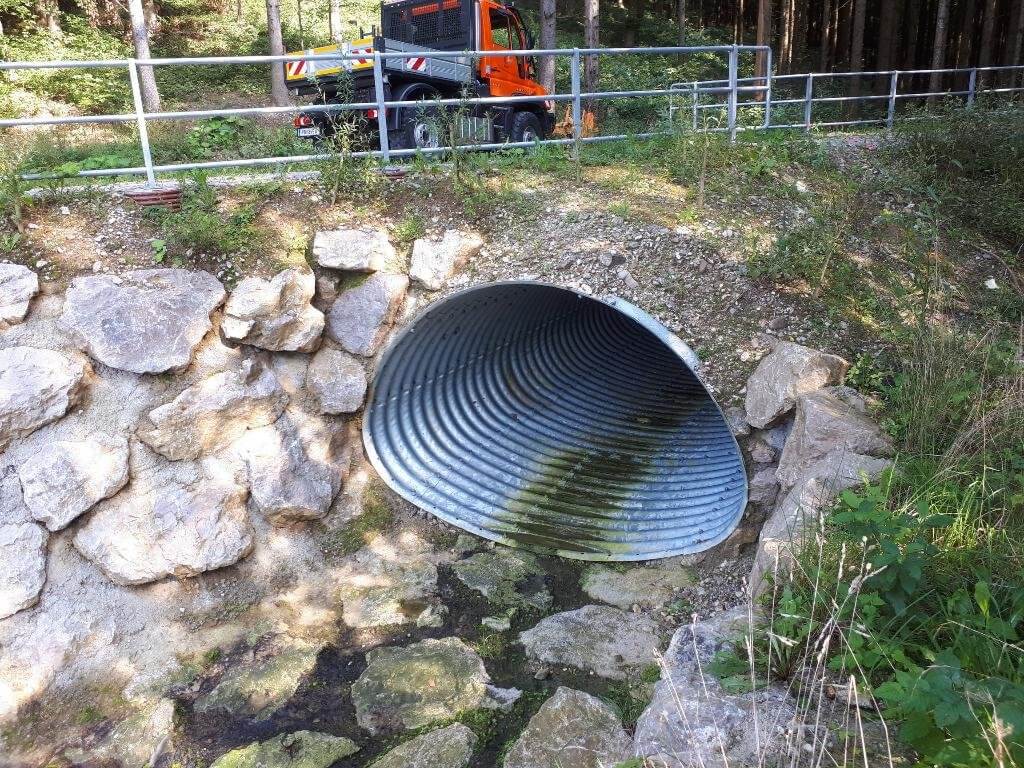

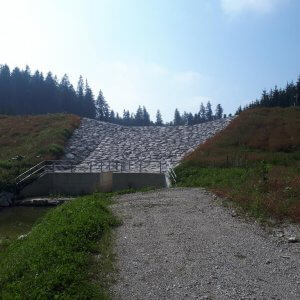

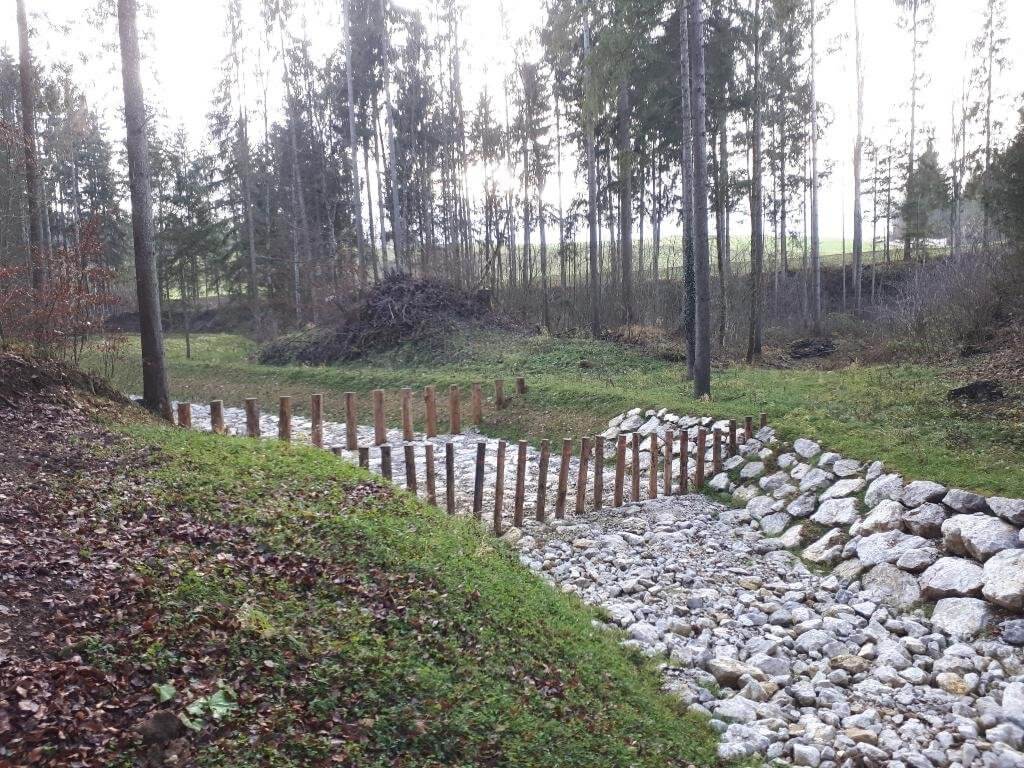

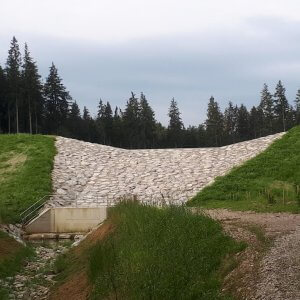

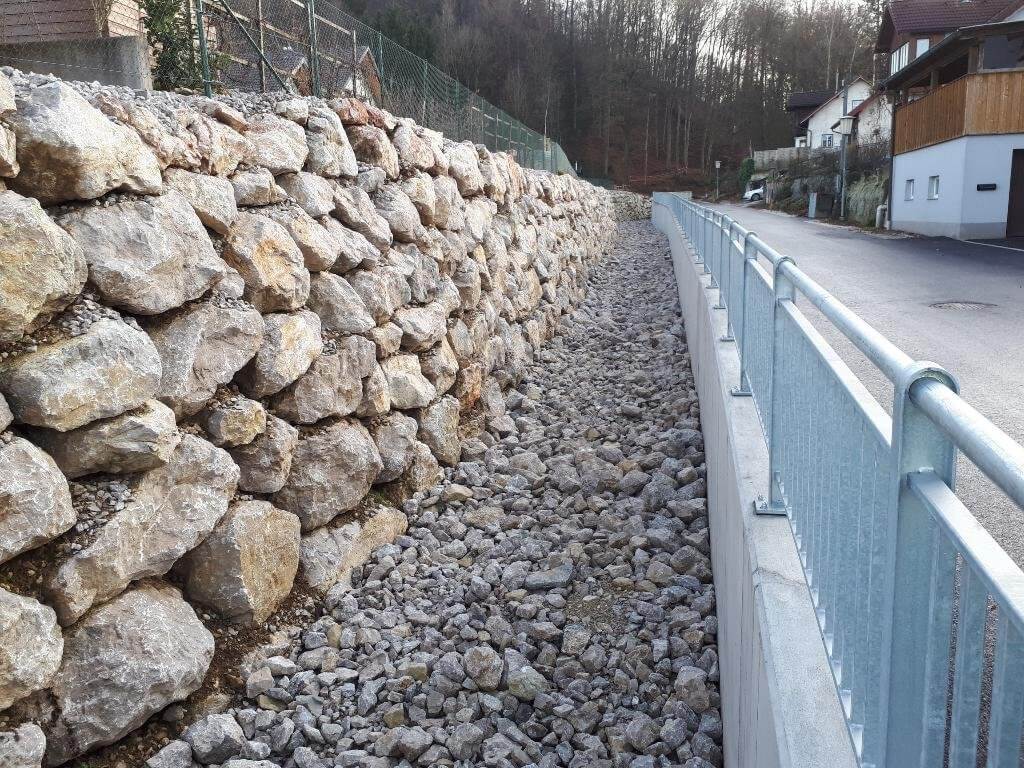

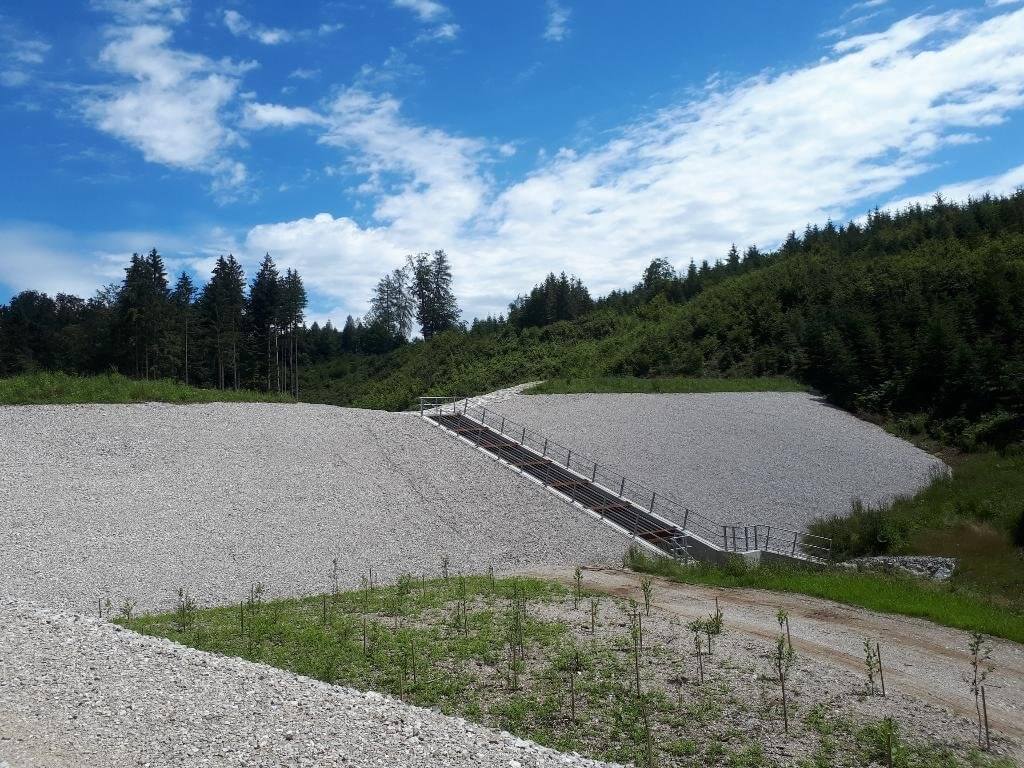

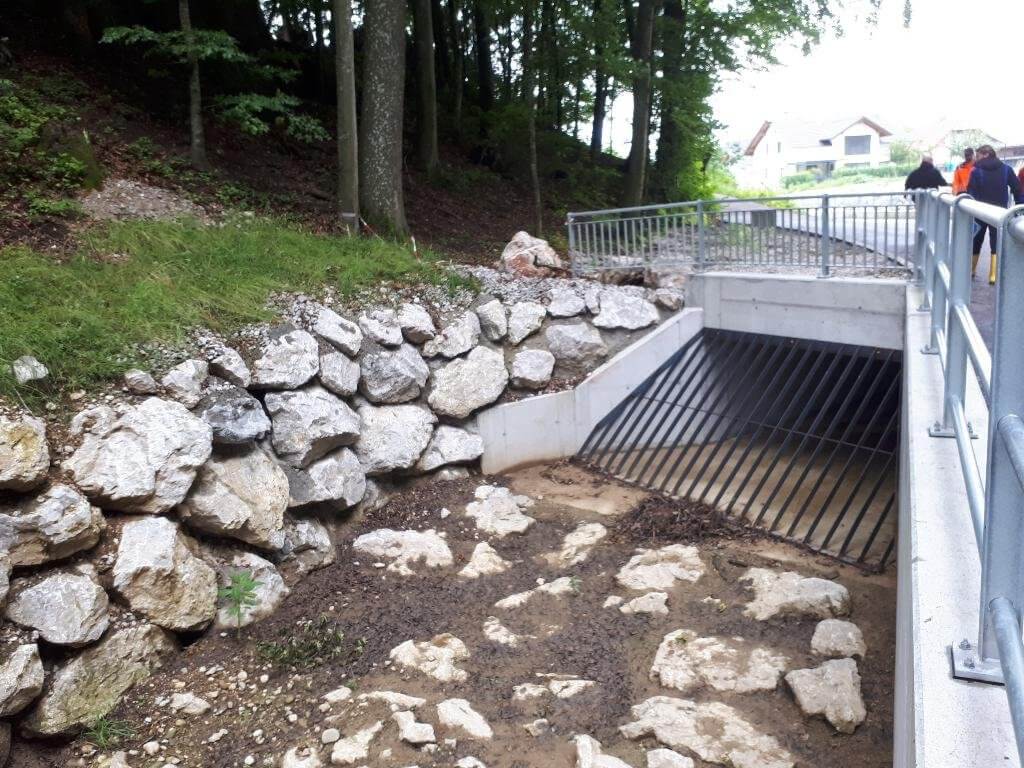

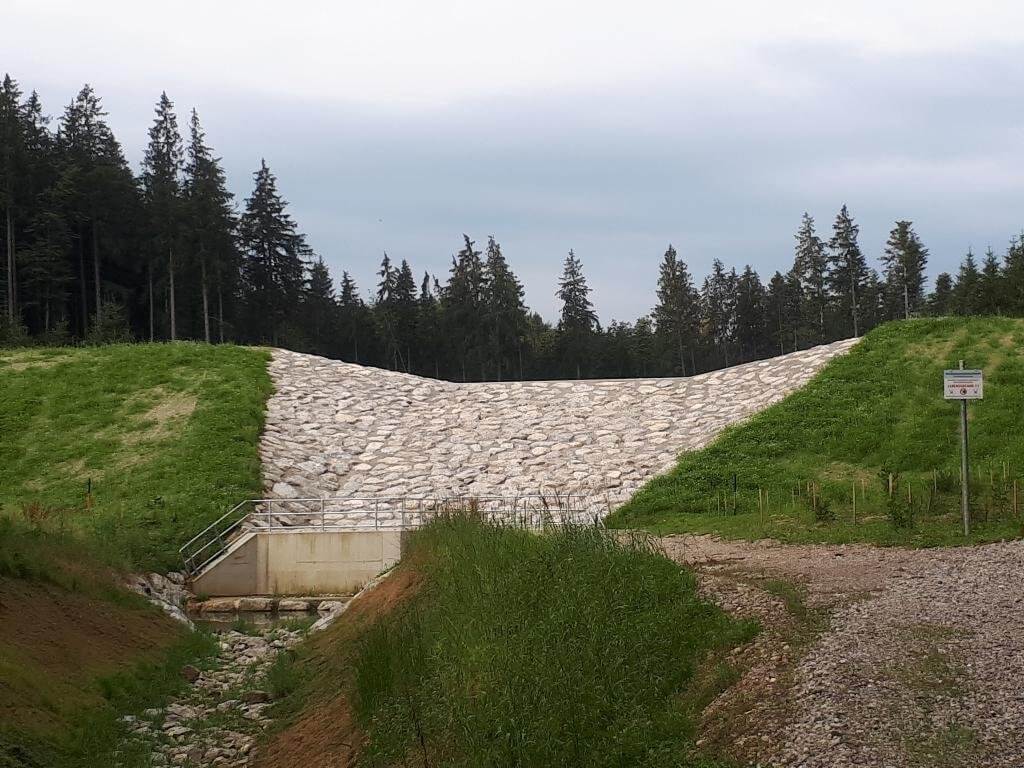

Beschreibung: | Der HWS Wankham besteht aus einem Hochwasserrückhaltebecken sowie aus linearen Maßnahmen entlang des Kriechbaches. Mit einer Dammhöhe von rd. 11 m, einer Kronenbreite von 3 m und einer Kronenlänge von rd. 100 m, kann ein Stauraumvolumen von ca. 150.000 m³ erzielt werden. Die Staufläche beim Bemessungsereignis beträgt ca. 5 ha. Das Rückhaltebecken ist auf ein 100-jährliches Bemessungsereignis ausgelegt, wobei der Hochwasserabfluss auf ca. 9 m³/s gedrosselt wird. Die Ableitung erfolgt über ein neu errichtetes Gerinne mit entsprechendem Profil und Stahlrohrdurchlässen und einem übereckten Kastenprofil. Bei der Umsetzung dieser Maßnahmen war es erforderlich, Schmutzwasserkanäle, Wasserleitungen, diverse Leitungen, Wege und Straßen umzulegen bzw. neu zu errichten und landschaftsgestaltende Maßnahmen inklusive Aufforstungen und Rekultivierungen durchzuführen. |
Projektsgebiet: | Marktgemeinde Regau |
Auftraggeber: | Amt der Oö. Landesregierung - GWB Grieskirchen |
Zeitraum: | 2017 - 2018 |

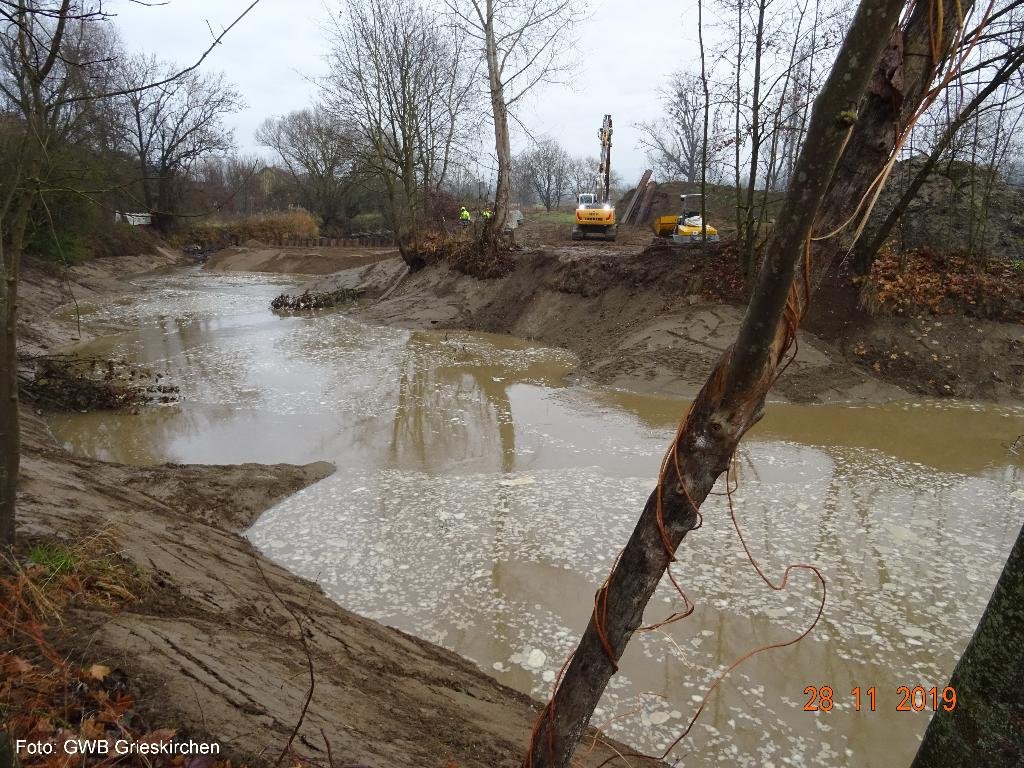

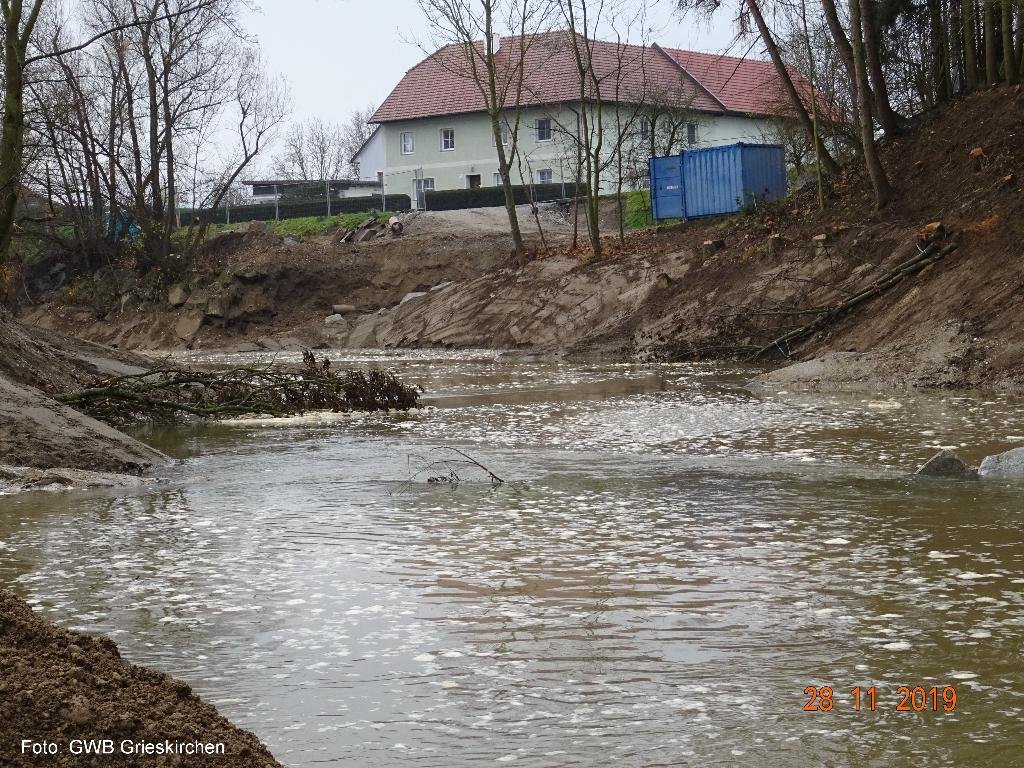

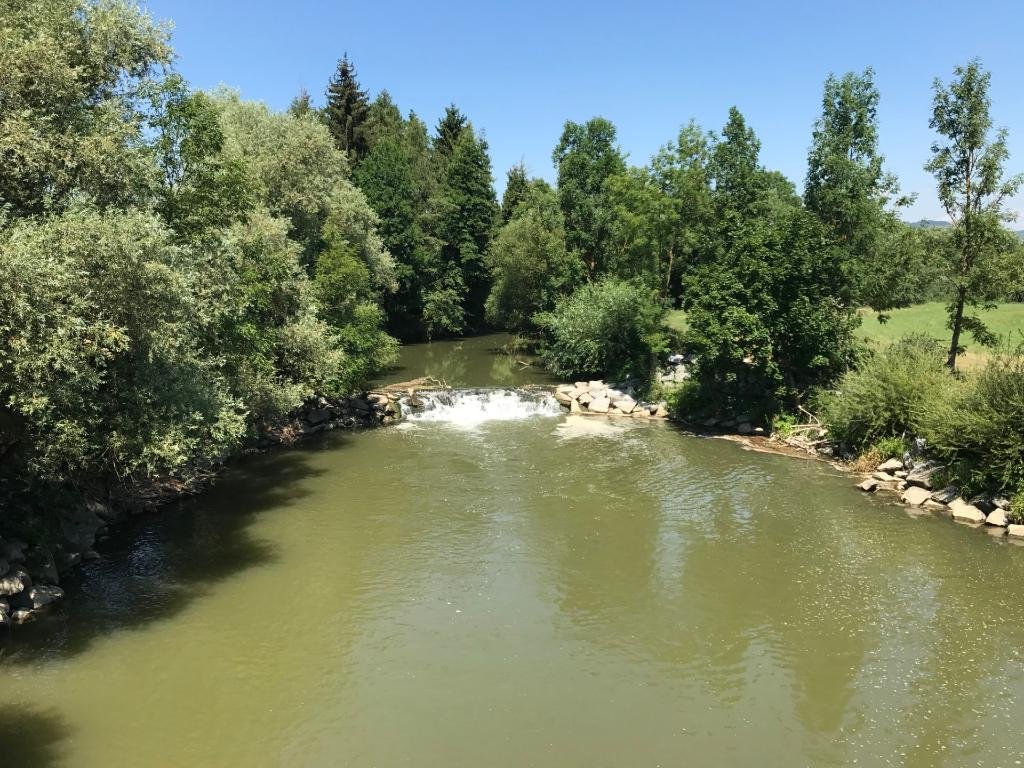

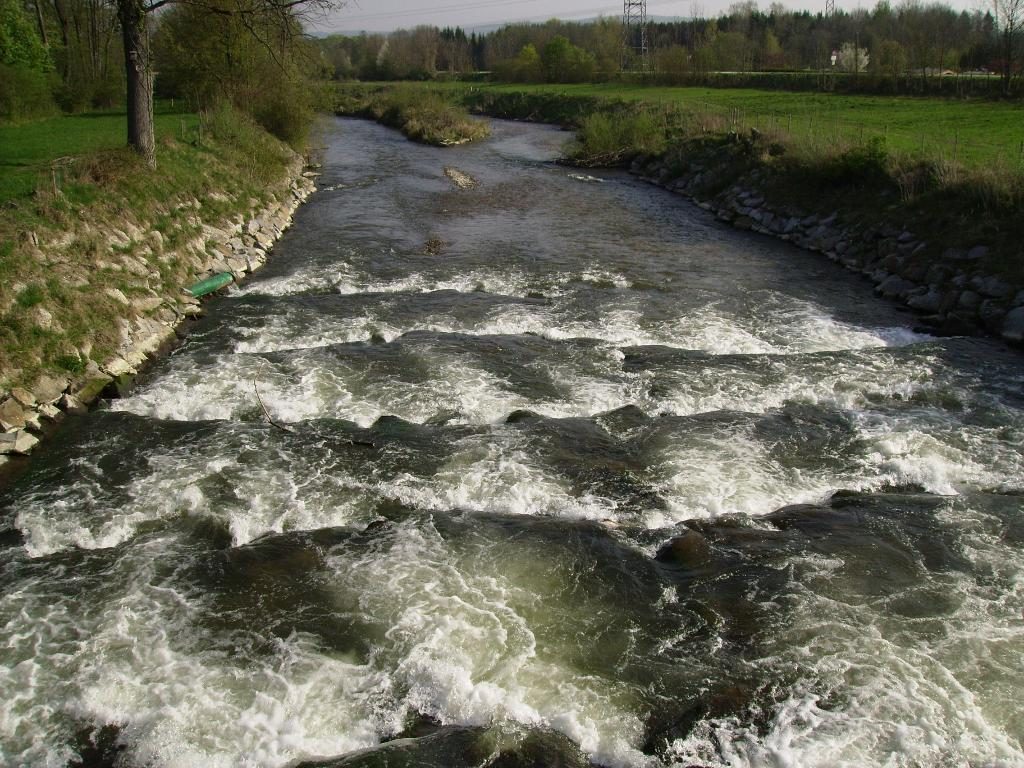

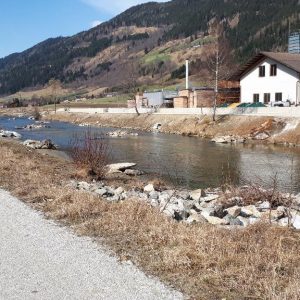

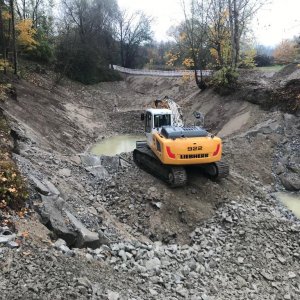

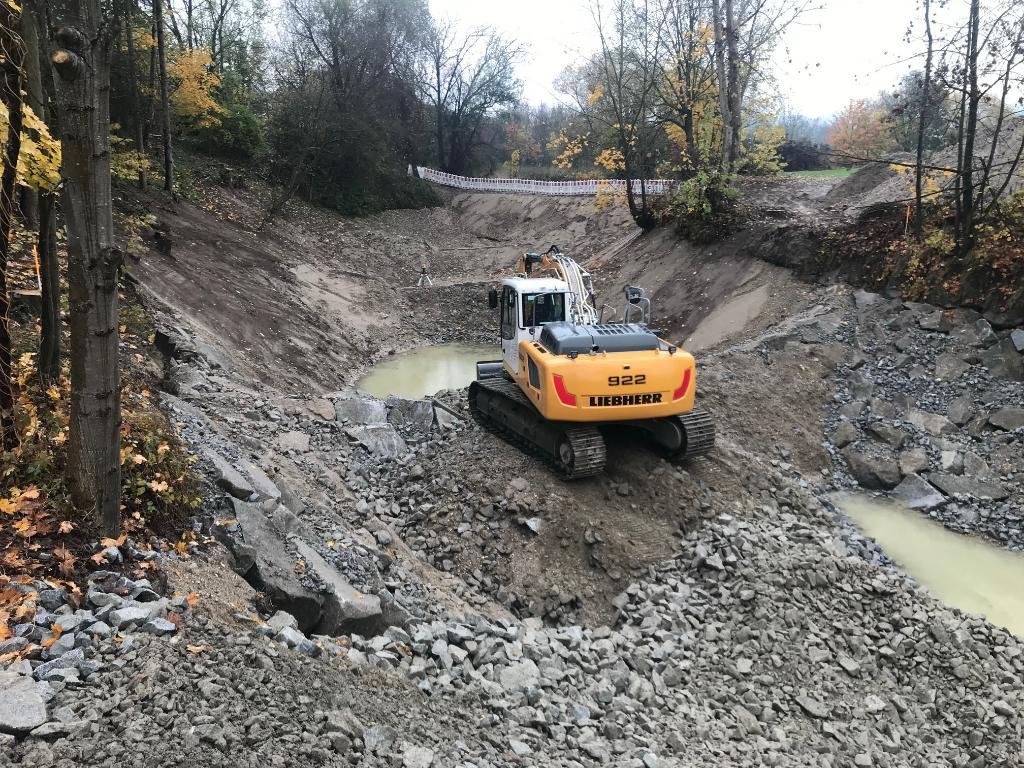

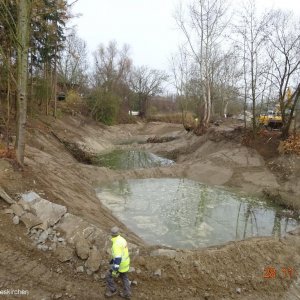

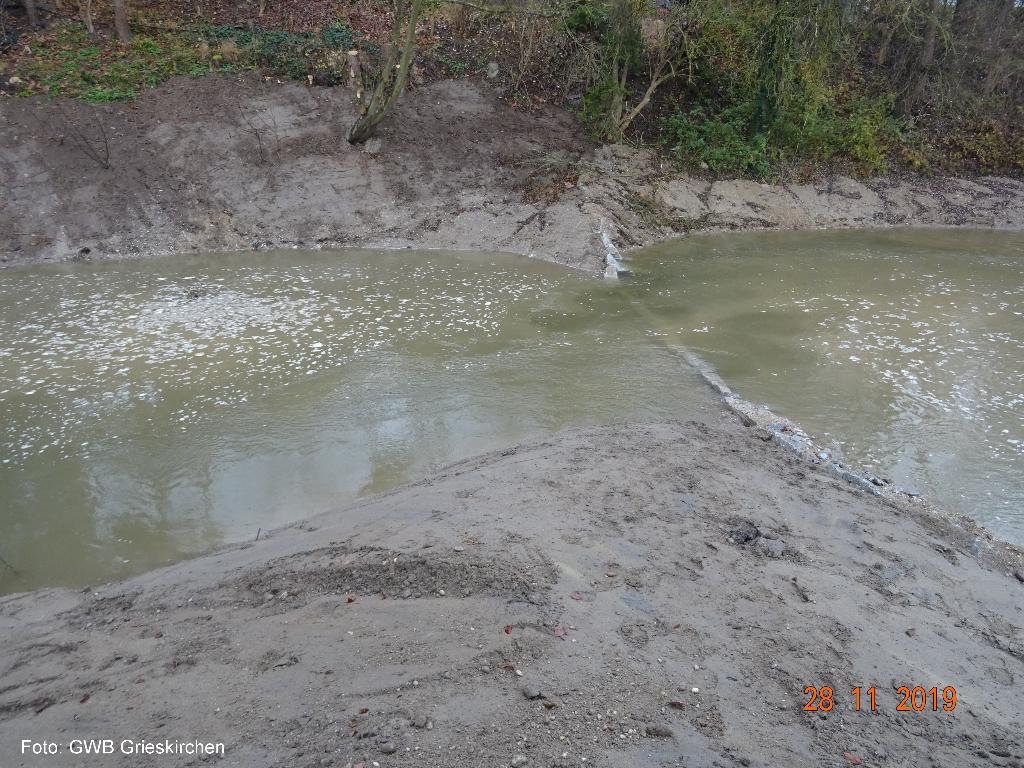

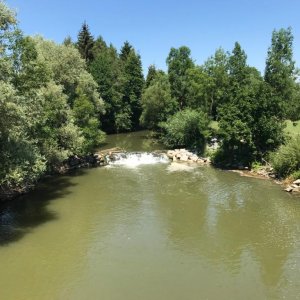

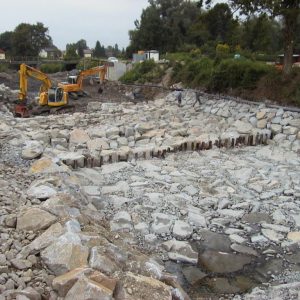

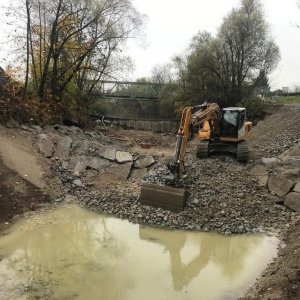

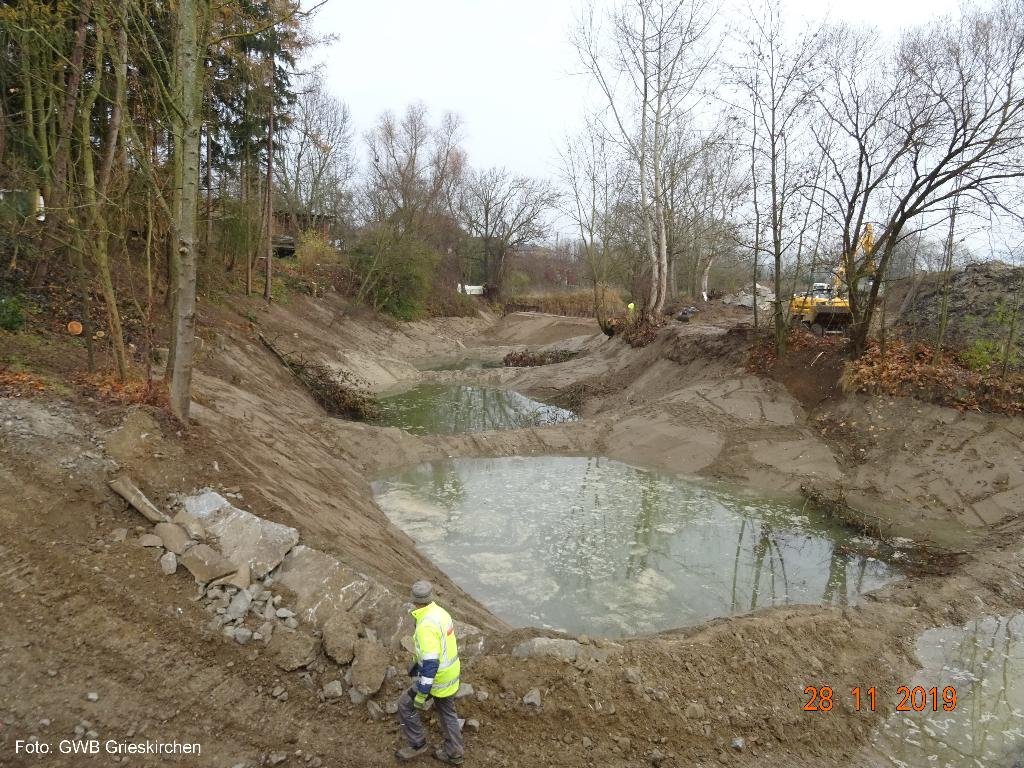

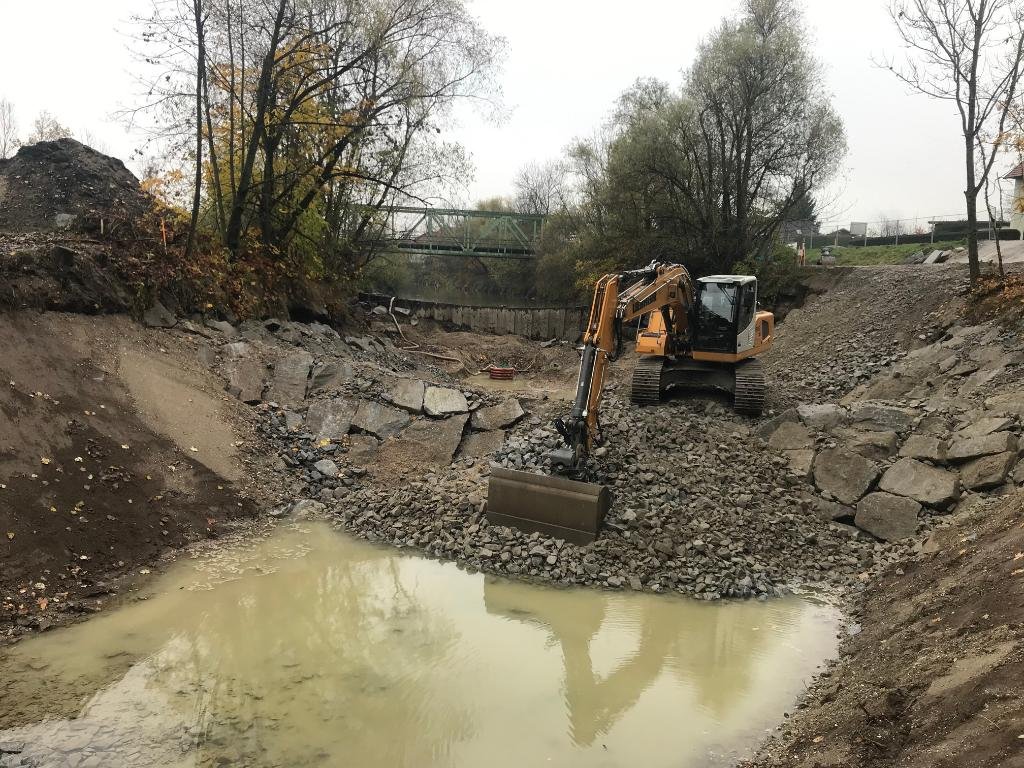

Beschreibung: | Variantenstudie sowie wasser- und naturschutzrechliche Einreichung zur Durchgängigkeit an der Rampe Karling an der Aschach bei Fluss-km 10,088. Es wurde ein neuer Bautyp mit Doppelbuhnen entwickelt, der die wasserbautechnischen und schutzwasserwirtschaftlichen sowie die ökologischen Anforderungen bestmöglich kombiniert. Hierzu wurden 5 Doppelbuhnen flussauf der derzeitigen Rampe Karling Fluss-km 10,088 in einem Abstand von ca. 15 m hintereinander angeordnet. Zwischen den gegenüberliegenden Buhnenköpfen, wurde ein Nieder- bzw. Mittelwasserprofil errichtet, das den Wasserspiegel regulieren soll. Durch die geneigte Ausgestaltung des Nieder- und Mittelwasserprofils ergeben sich im Querschnitt der Doppelbuhne unterschiedliche Fließbedingungen mit variierenden Fließtiefen und Geschwindigkeiten. |
Projektsgebiet: | Gemeinde Hartkirchen |
Auftraggeber: | Marktgemeinde Seitenstetten in 3353 Seitenstetten |
Zeitraum: | 2016 - 2018 |

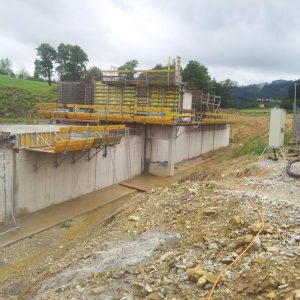

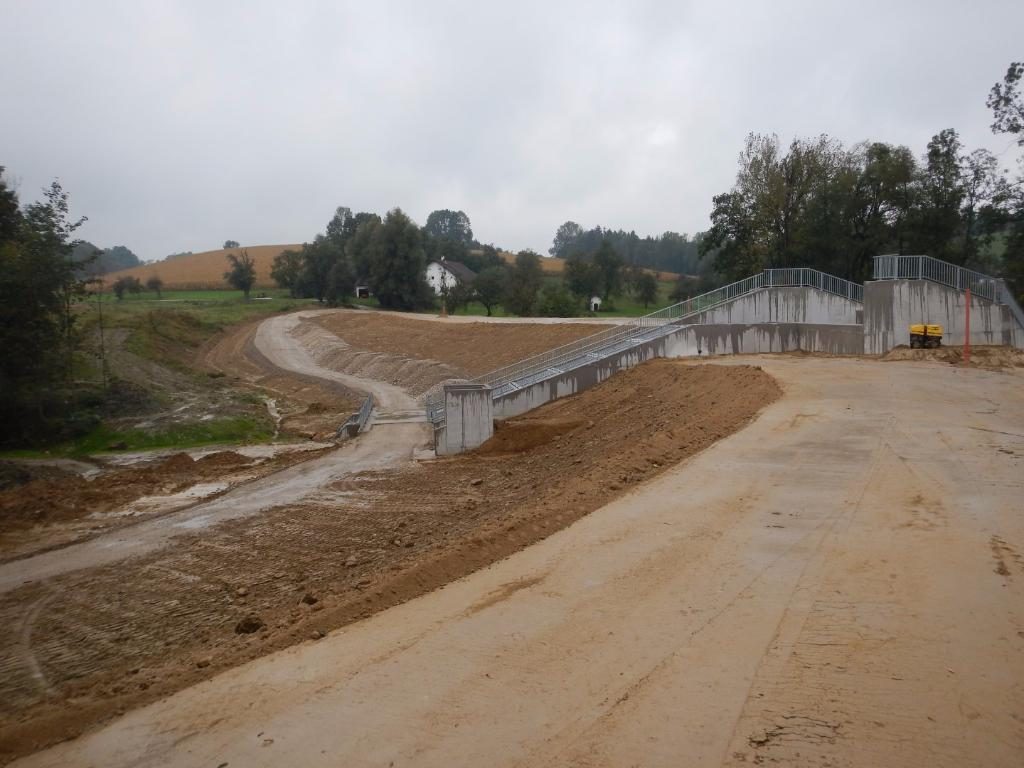

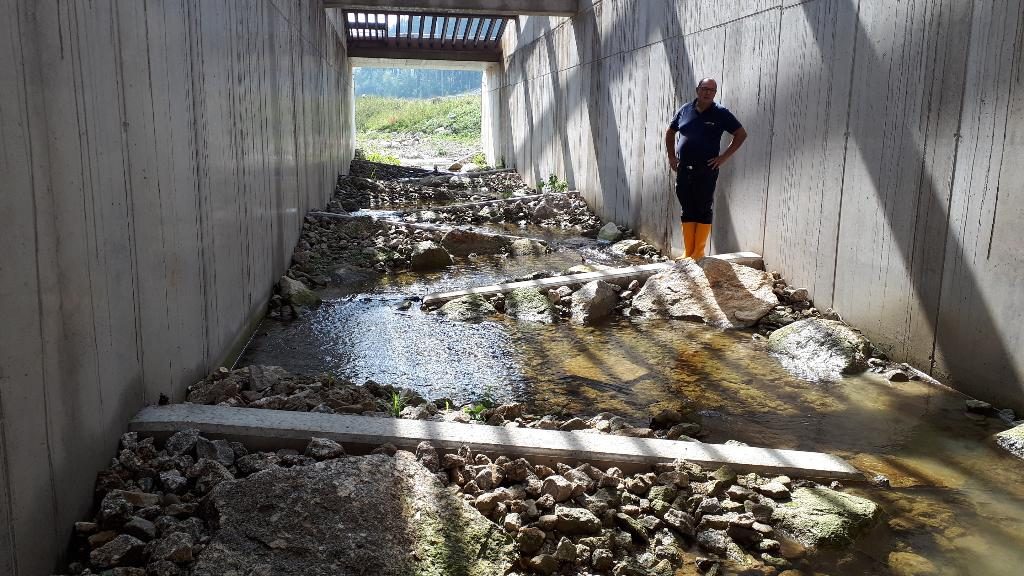

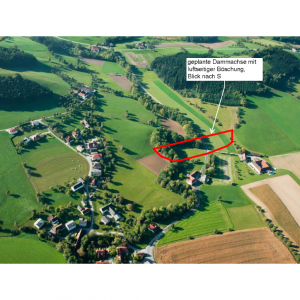

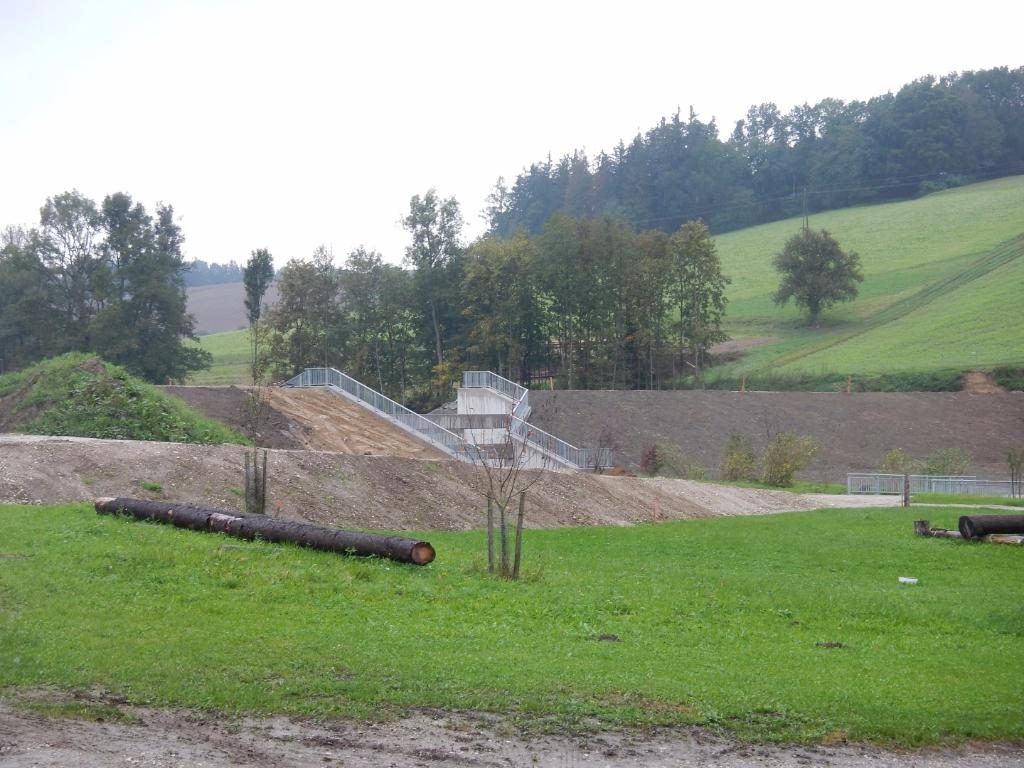

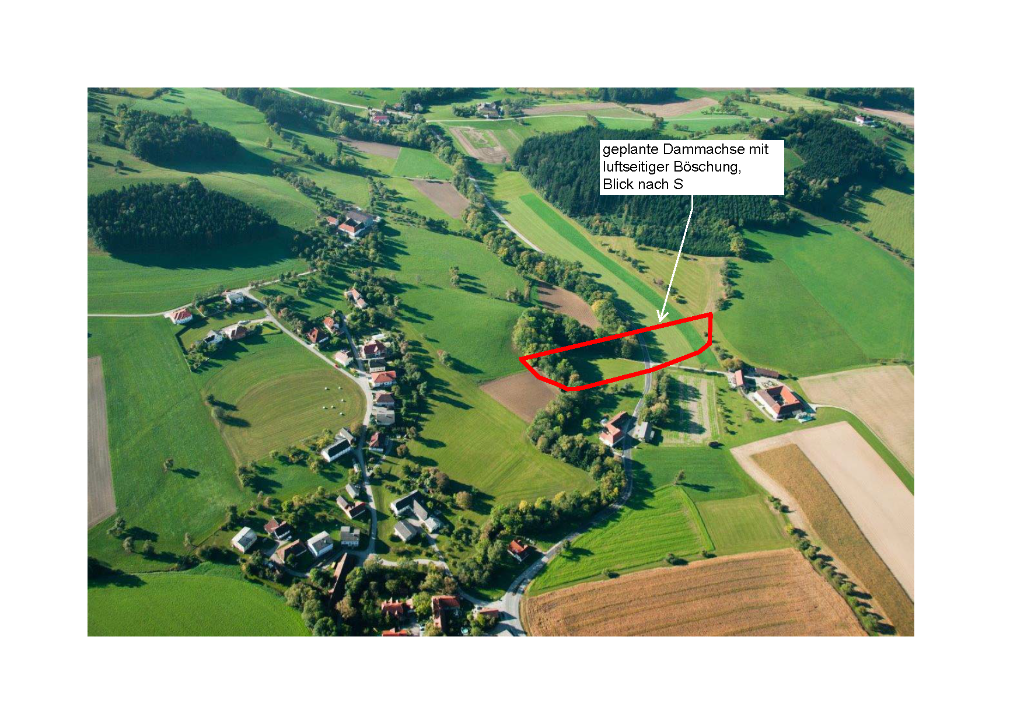

Beschreibung: | Detailprojekt sowie Ausführungs- und Ausschreibungsplanung für ein Rückhaltebecken (Erddamm mit wasserseitiger Dichtung) am Trefflingbach, Fl-km 6.575 mit 240.000 m² Stauvolumen in der Marktgemeinde Seitenstetten, Bezirk Amstetten |
Auftraggeber: | Wasserwirtschaftsamt Traunstein, D-83278 Traunstein |
Zeitraum: | 01/2015 - 12/2016 |

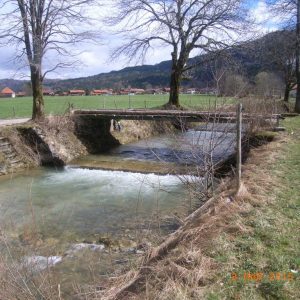

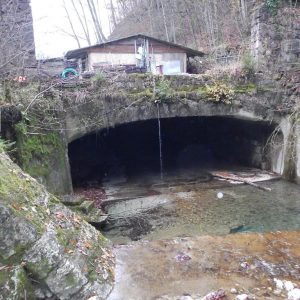

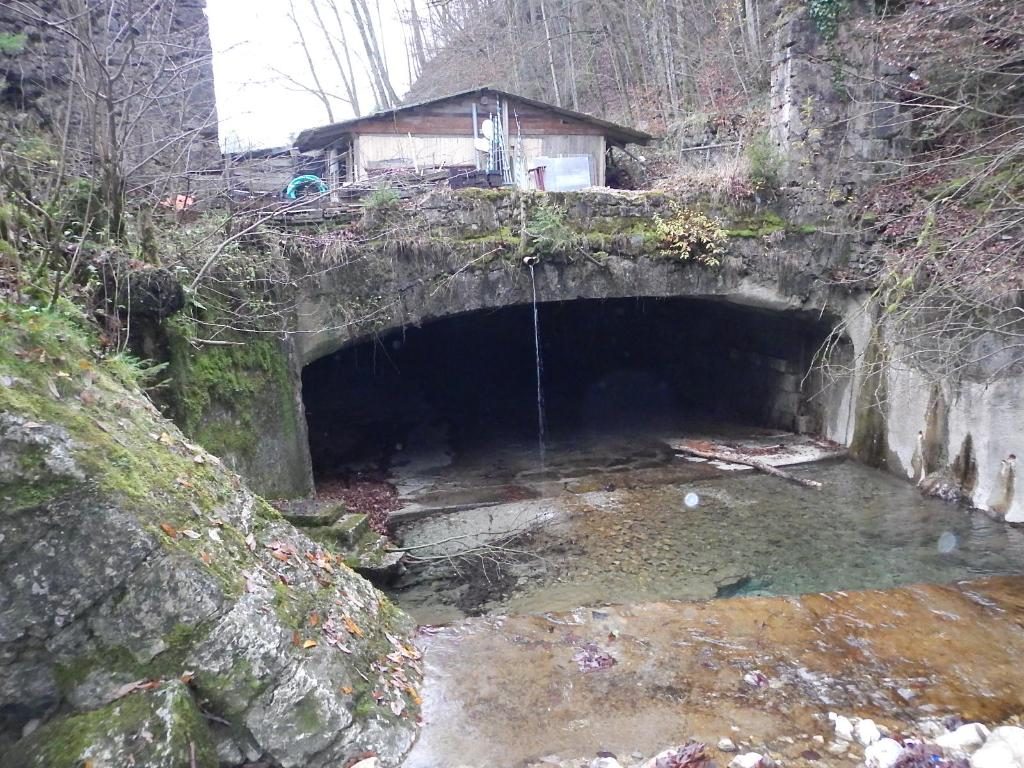

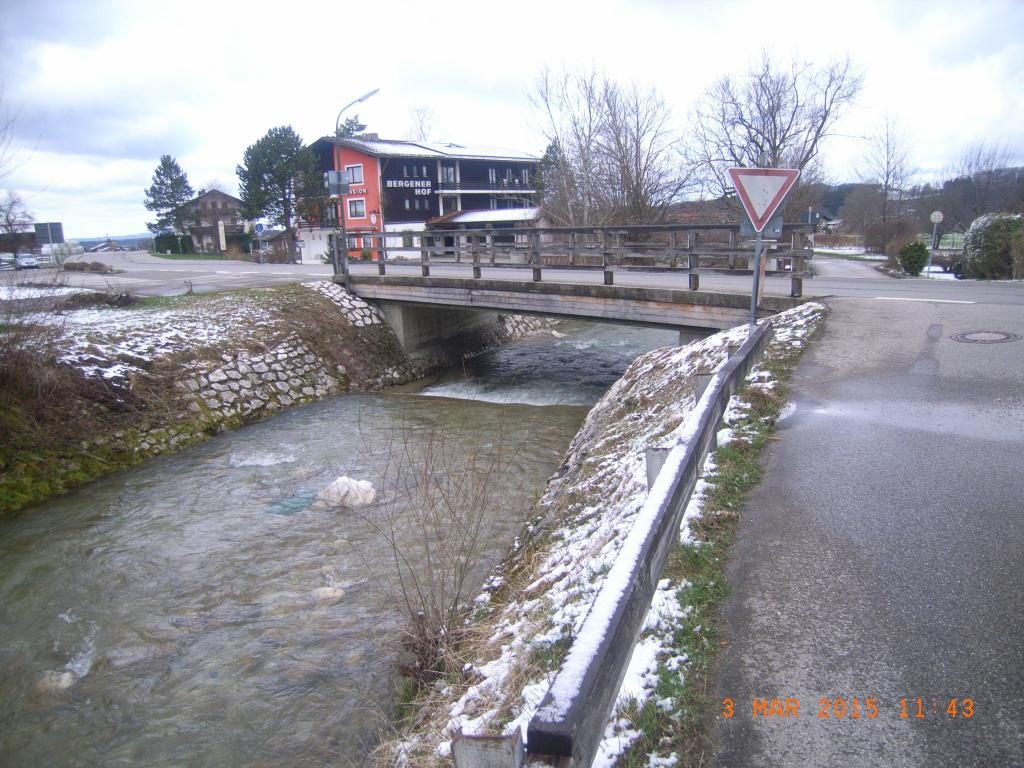

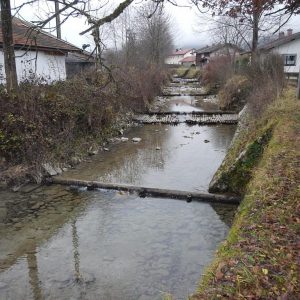

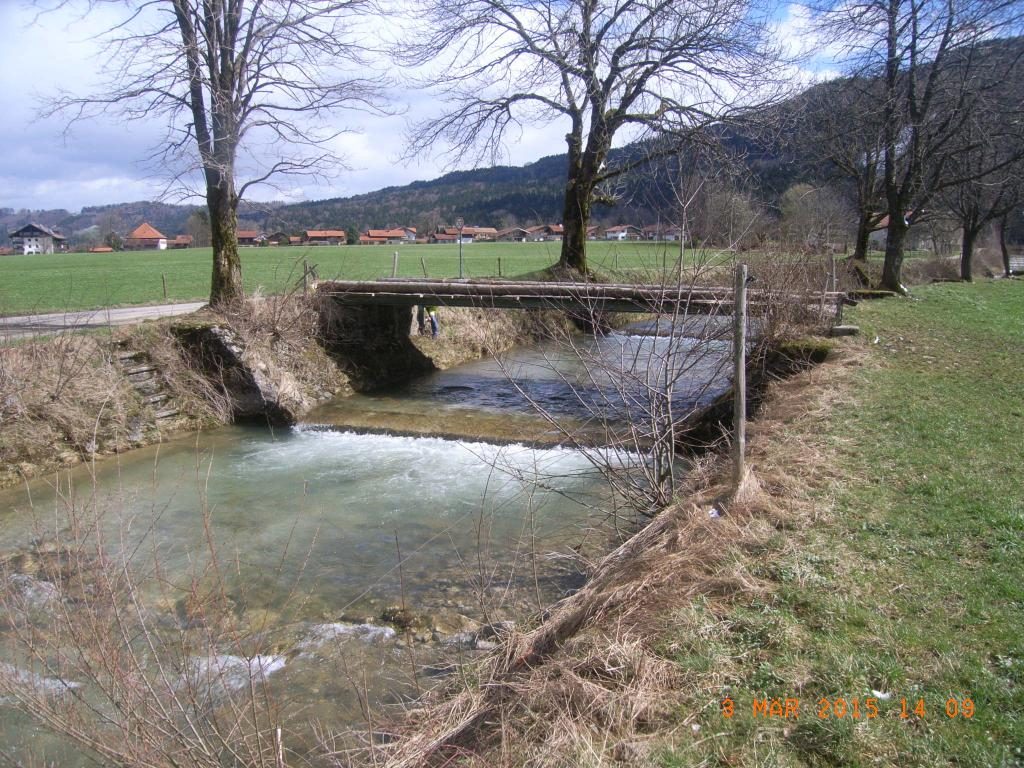

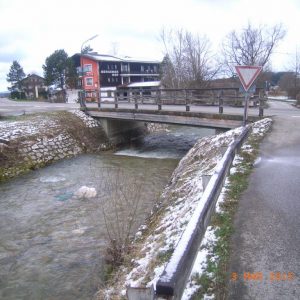

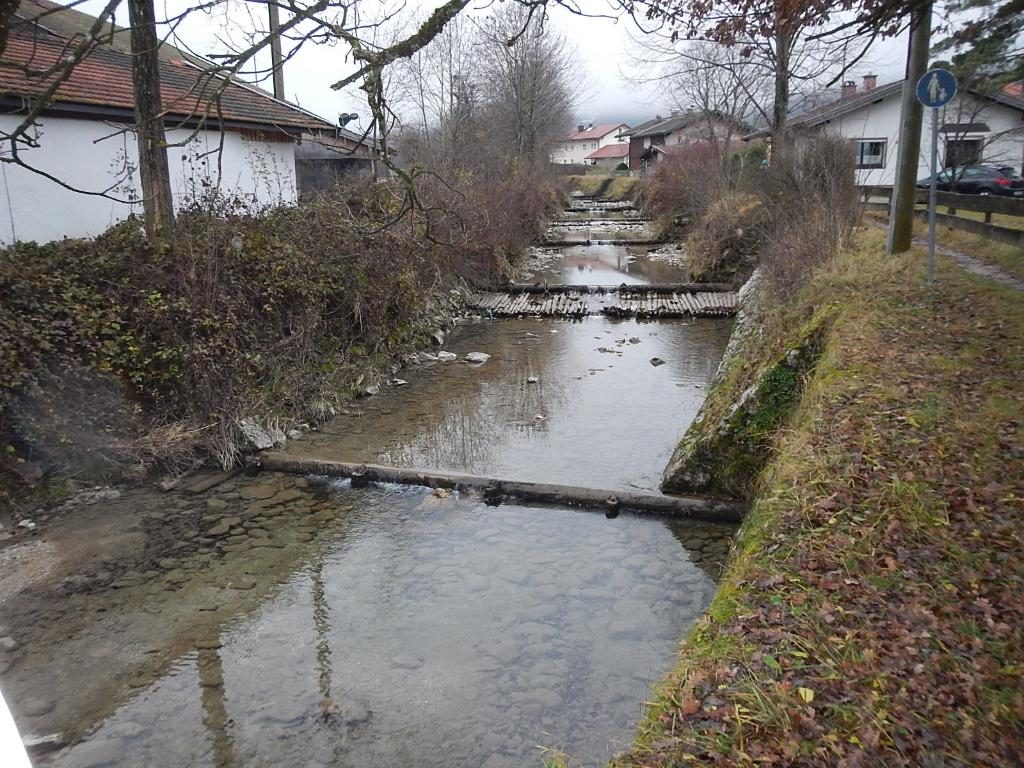

Beschreibung: | 2d-hydraulische Abflussuntersuchung, Geschiebegutachten und Vorplanung (Leistungsphase 2 lt. HOAI) für die Weißache in der Gemeinde Bergen für 1,6 km Linearausbau in der Ortsstrecke Bergen |
Projektsgebiet: | Gemeinde Bergen am Chiemsee, Deutschland |
Auftraggeber: | Wasserverband Mattig, 5280 Braunau am Inn |
Zeitraum: | 2015 |

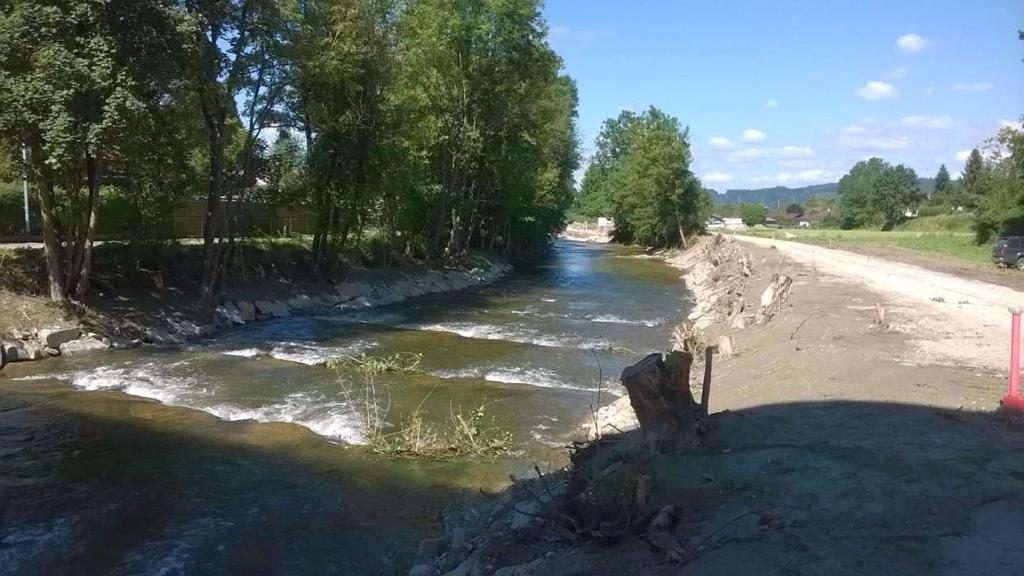

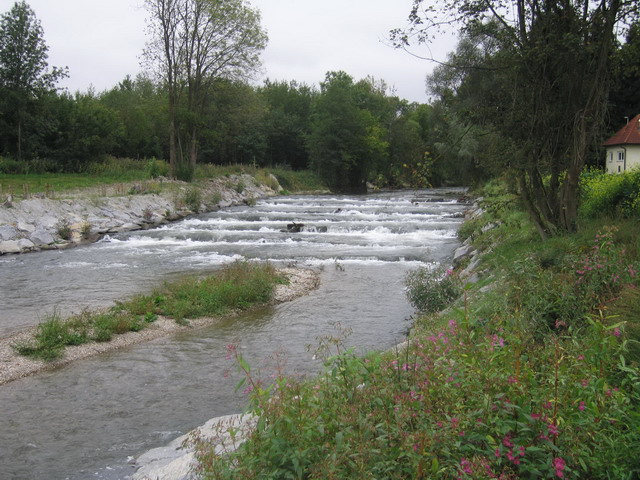

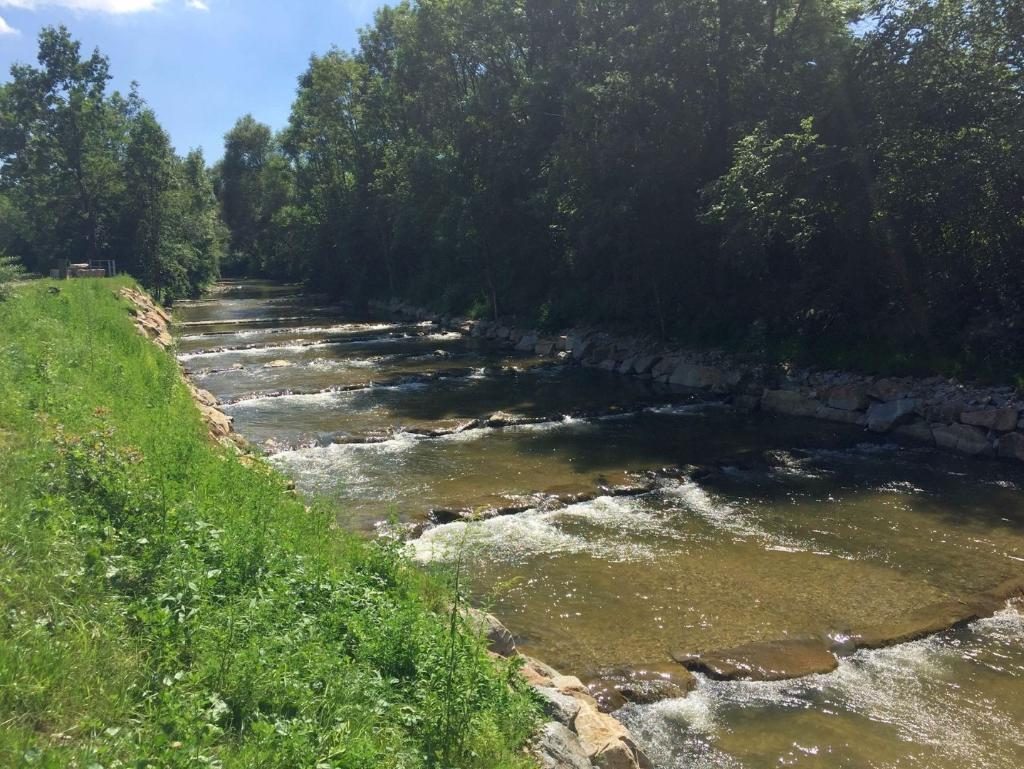

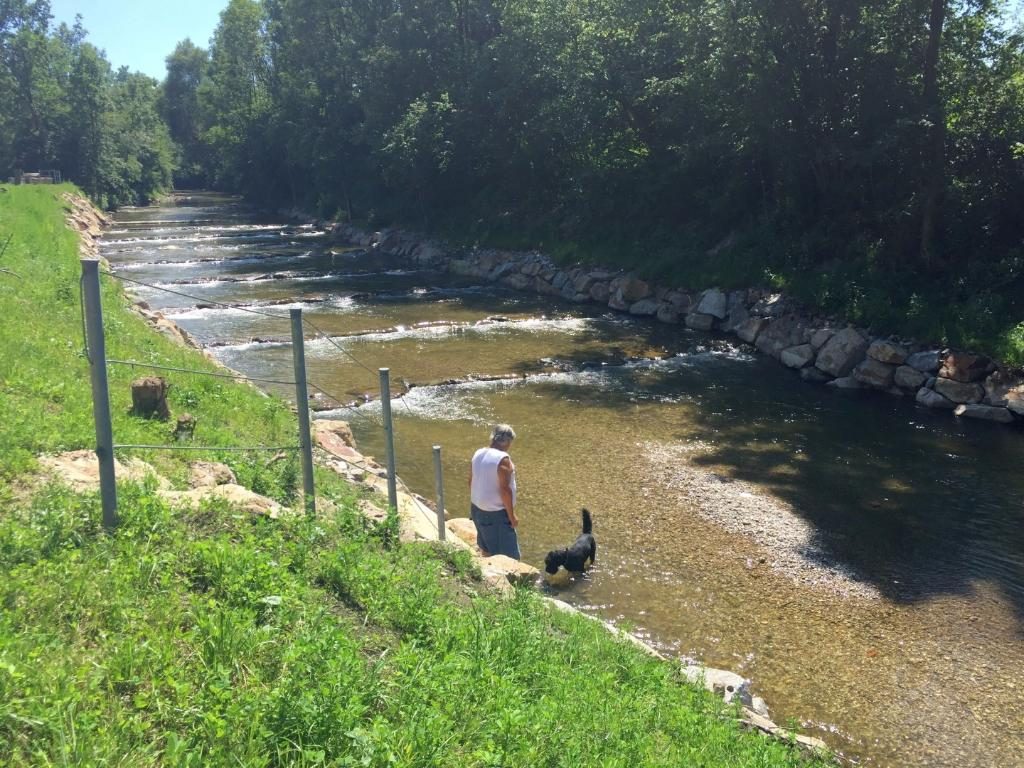

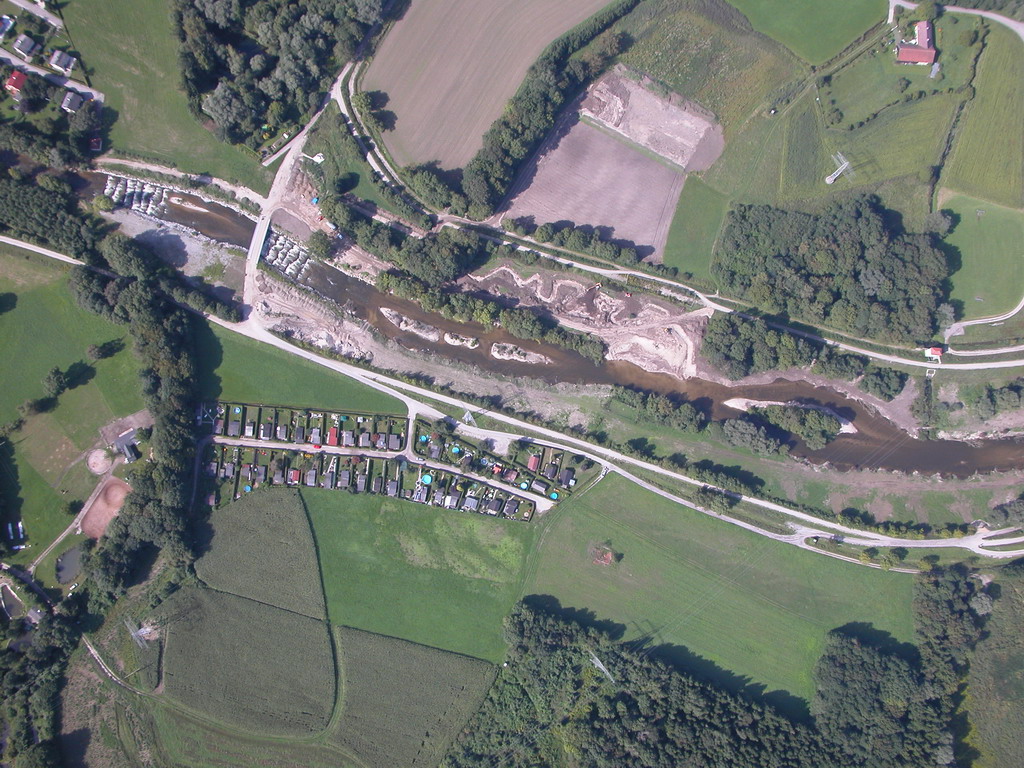

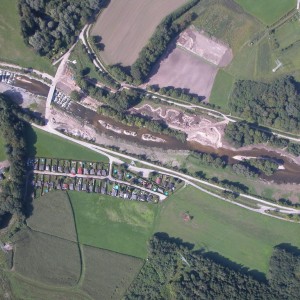

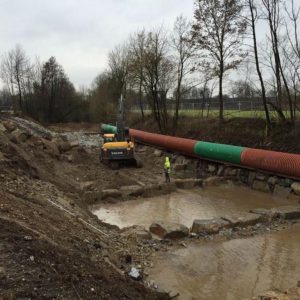

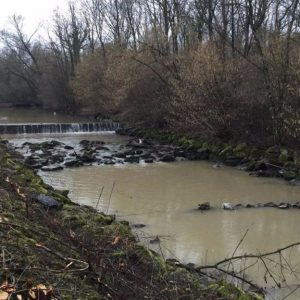

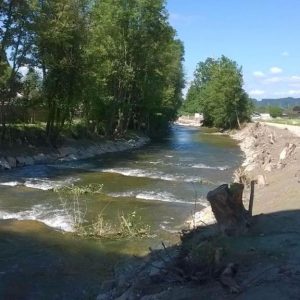

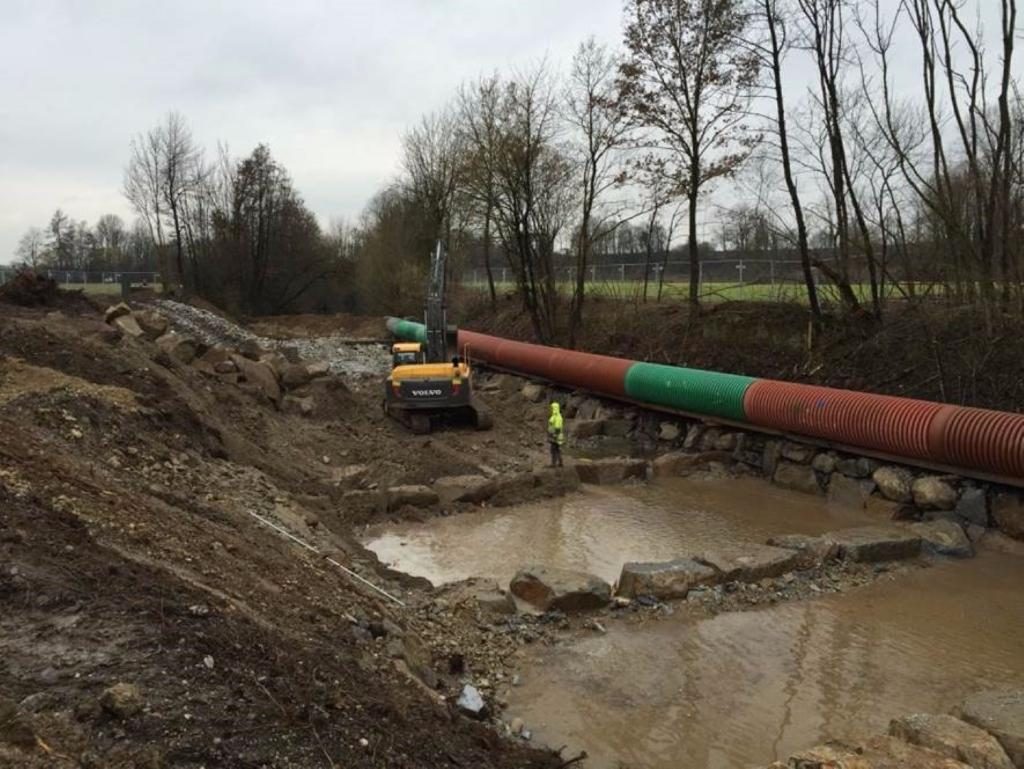

Beschreibung: | Wasser- und naturschutzrechtliches Einreichprojekt zur Schaffung der Durchgängigkeit an der Mattig zwischen Fluss-km 2,00 bis 5,20 an insgesamt 7 Gefällestufen. Ziel des Projektes ist die Erreichung des guten Zustandes des Gewässers lt. EU-WRRL durch die Herstellung der Durchgängigkeit und Verbesserung der Gewässermorphologie. |
Projektsgebiet: | Gemeinde Braunau am Inn |
Auftraggeber: | Amt d. Salzburger Landesregierung, Ref. 4/31 – Schutzwasserwirtschaft, A - 5020 Salzburg |
Zeitraum: | 2011 – 2012 und 2015 - 2016 |

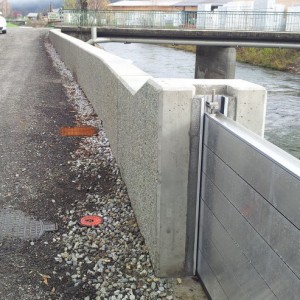

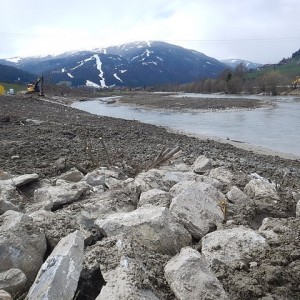

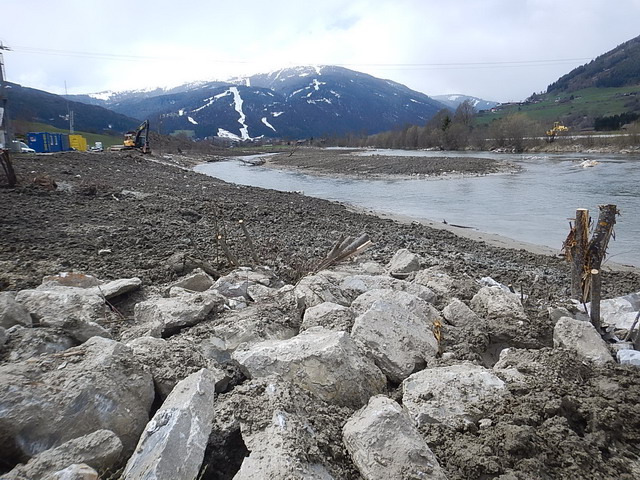

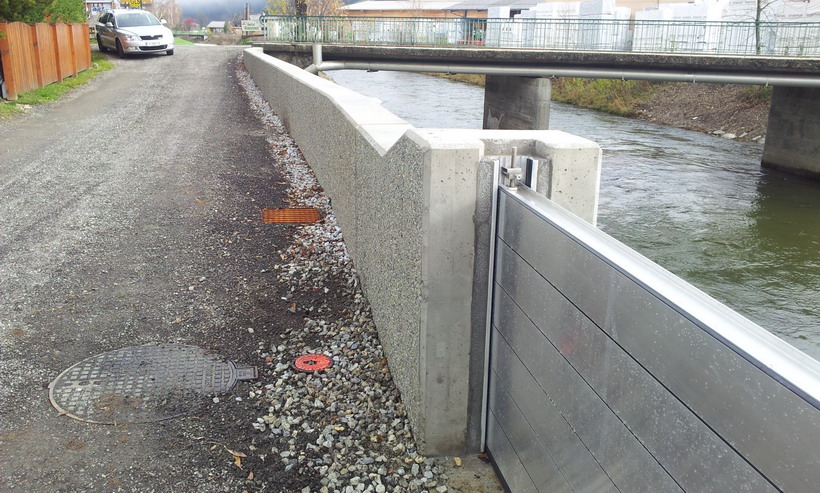

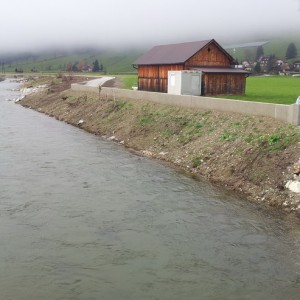

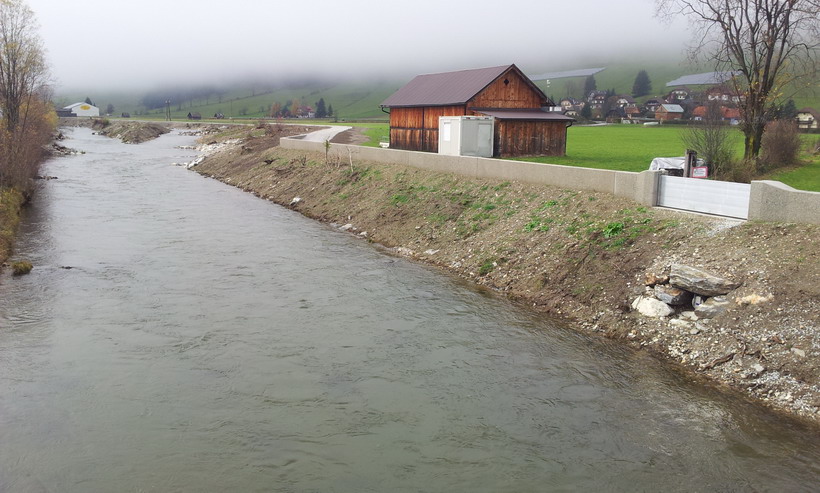

Beschreibung: | Hochwasserschutzprojekt mit wasserrechtlicher- und naturschutzrechtlicher Einreichplanung; Ausschreibungs- und Ausführungsplanung; baubegleitender Planung und Bauaufsicht; Kollaudierung; an der Mur, Fl-km 424,50-418,80, für die Gemeinde Unternberg im Bezirk Tamsweg; Hochwasserschutzmaßnahmen durch Dämme, Uferschutzmauern, Mobilelemente bzw. Dammbalkenverschlüsse, begleitende Drainagen und Vorlandentwässerungen mit mobilen Pumpschächten und stationärem Pumpwerk, Flussaufweitungen und Renaturierungen in 4 Teilbereichen über eine Gesamtlänge von ca. 2,4 km. |
Baukosten: | € 6,0 Mio. brutto |
Projektsgebiet: | Gemeinde Unternberg |
Auftraggeber: | Wasserverband Trattnachtal, 4710 St. Georgen bei Grieskirchen |
Zeitraum: | 10/2013 – 12/2014 |

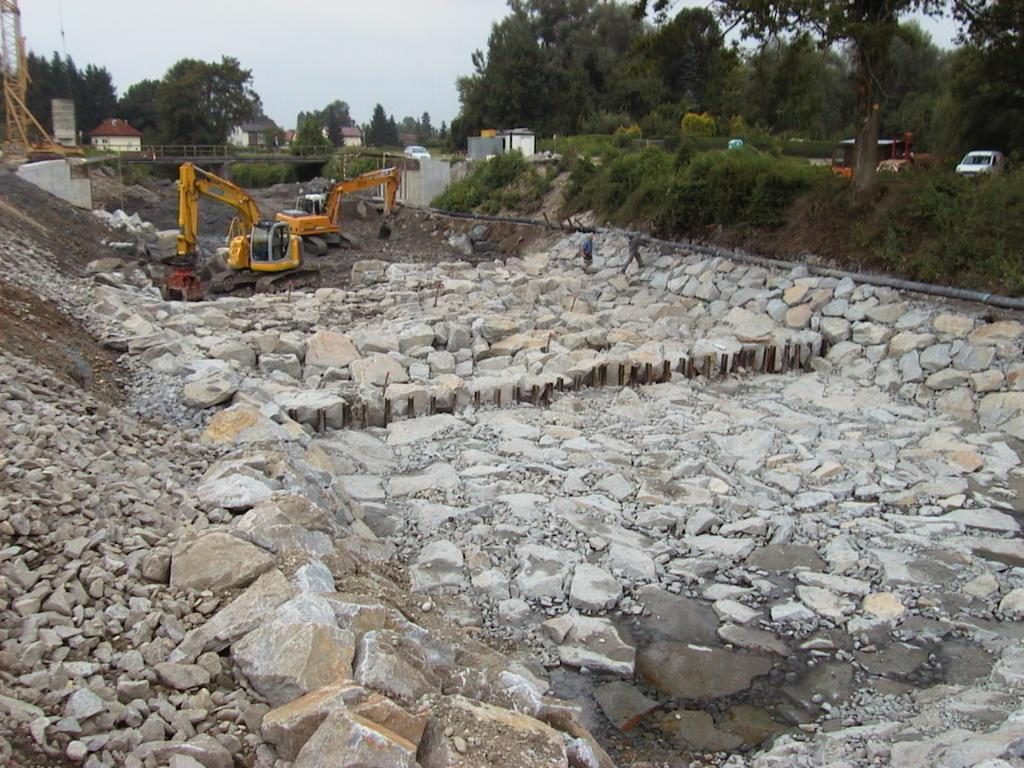

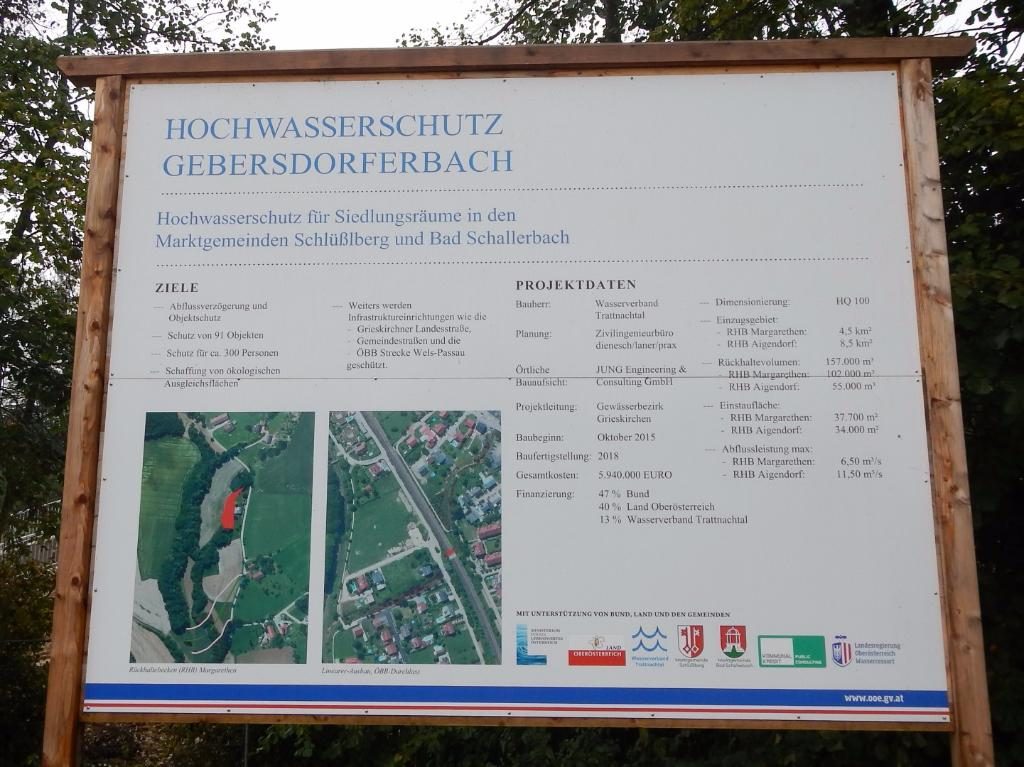

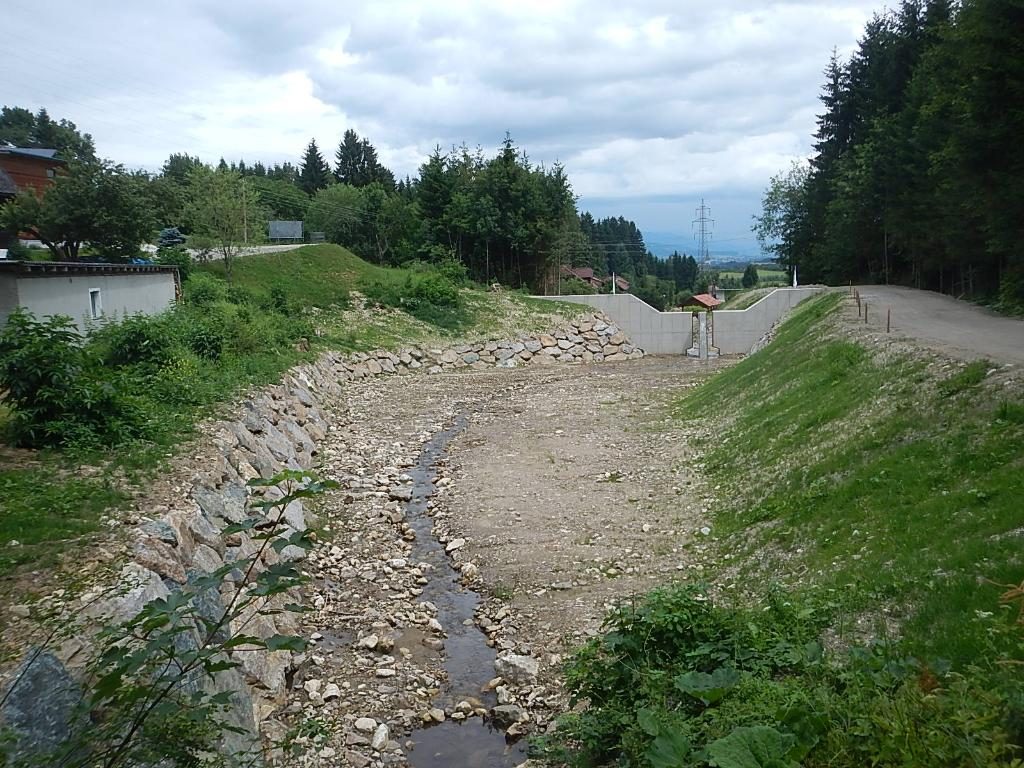

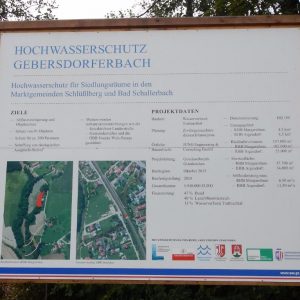

Beschreibung: | Generelles Projekt, wasserrechtliche Einreichplanung sowie die Ausführungsplanung für die Rückhaltebecken am Gebersdorferbach in der Gemeinde Schlüßlberg und Bad Schallerbach im Bezirk Grieskirchen, mit Schwerpunkt Hochwasserrückhalt mit 2 Hochwasserrückhaltebecken Katastrophale Hochwässer des Gebersdorferbaches im Juni 2009 und im Juni 2012 setzten in den Gemeinden Schlüßlberg und Bad Schallerbach zahlreiche Objekte unter Wasser. Die Bahnstrecke Wels-Passau musste gesperrt werden. Zwei Rückhaltebecken mit einem Gesamtvolumen von ca. 155.000 m³, Schutzmauern und Dämme sollen die Hochwassersituation entschärfen. |
Projektsgebiet: | Gemeinde Bad Schallerbach und Schlüßlberg |
Auftraggeber: | Amt d. Steiermärkischen Landesregierung, Fachabt. 19B – Schutzwasserwirtschaft in 8010 Graz |
Zeitraum: | 2012 - 2014 |

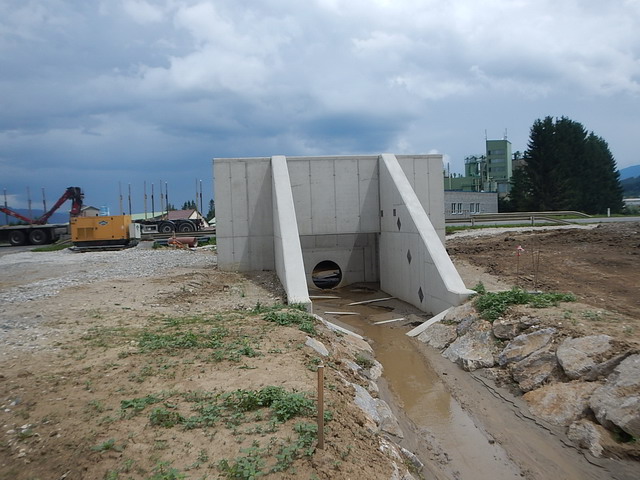

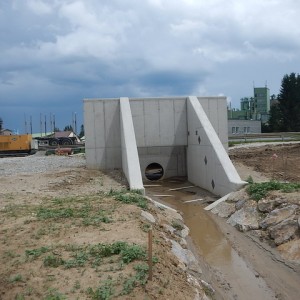

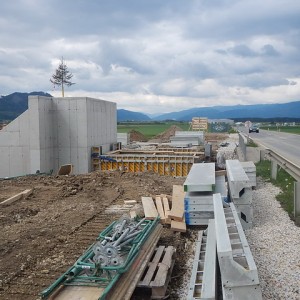

Beschreibung: | Einreichprojekt, Ausschreibungs- und Ausführungsplanung für den Hochwasserschutz Penkenbach (zentrales Bauwerk RHB mit 140.000m³) in den Gemeinden Weißkirchen, Eppenstein und Maria Buch Feistritz im Bezirk Judenburg ; Dimensionierung der Maßnahmen auf der Basis einer instat. 2d-hydraulischen Abflussuntersuchung |
Baukosten: | ca. € 3 690 000 netto |
Projektsgebiet: | Gemeinde Weißkirchen in Steiermark |
Auftraggeber: | Amt d. Salzburger Landesregierung, Ref. 4/31 – Schutzwasserwirtschaft, A - 5020 Salzburg |
Zeitraum: | 02/2012 – 07/2012 |

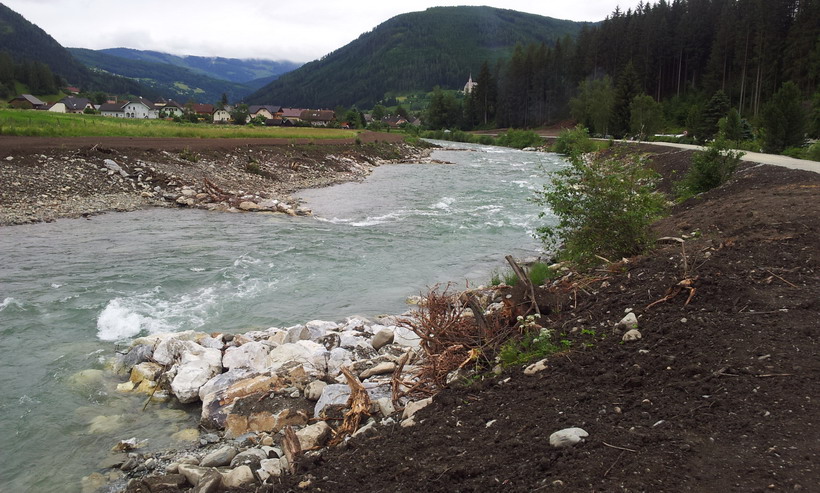

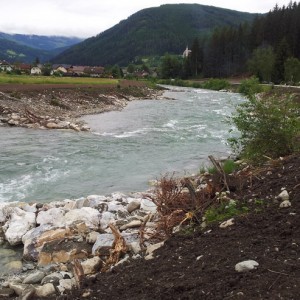

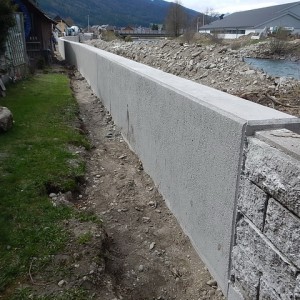

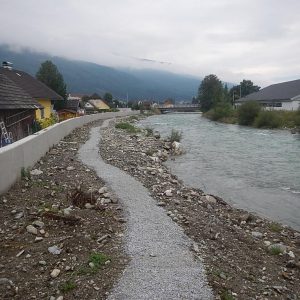

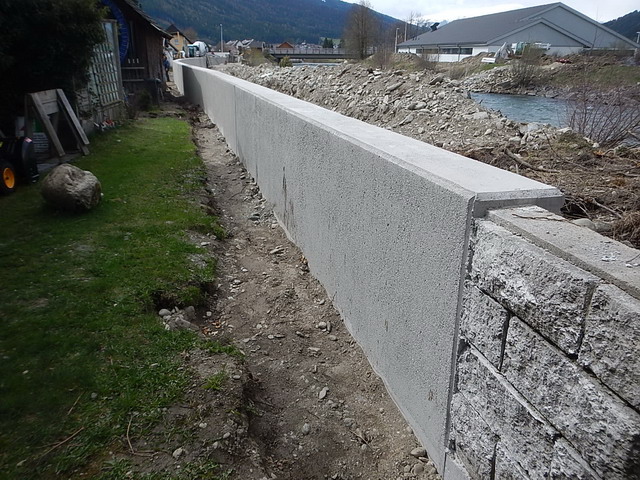

Beschreibung: | Hochwasserschutzprojekt an der Taurach zw. Fl-km 0,00 bis 2,60 in der Gemeinde Tamsweg, Bezirk Tamsweg; Hochwasserschutzmaßnahmen durch Dämme, Uferschutzmauern, begleitende Drainagen und Vorlandentwässerungen mit mobilen Pumpschächten, Flussaufweitungen und Renaturierungen über eine Gesamtlänge von ca. 2,6 km. wasserrechtliche- und naturschutzrechtliche Einreichplanung; Ausschreibungs- und Ausführungsplanung; baubegleitende Planung und Bauaufsicht; Kollaudierung; |
Baukosten: | € 2,1 Mio. brutto |
Projektsgebiet: | Gemeinde Tamsweg |
Auftraggeber: | Marktgemeinde Kuchl, 5431 Kuchl |
Zeitraum: | 09/2010 – 02/2011 |

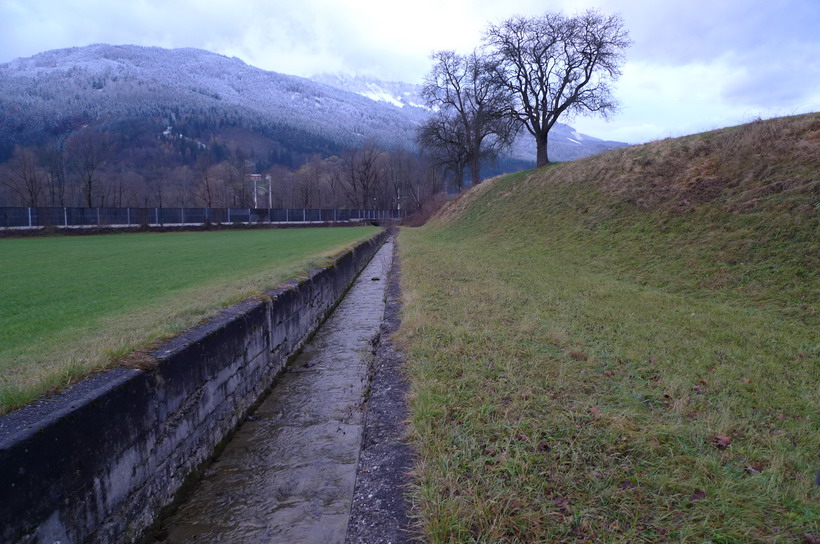

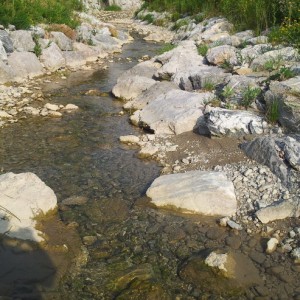

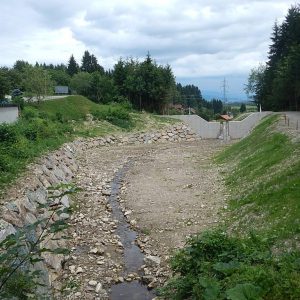

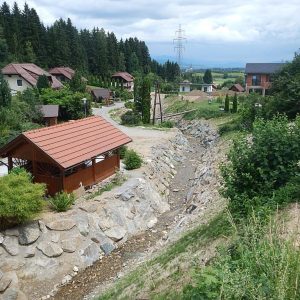

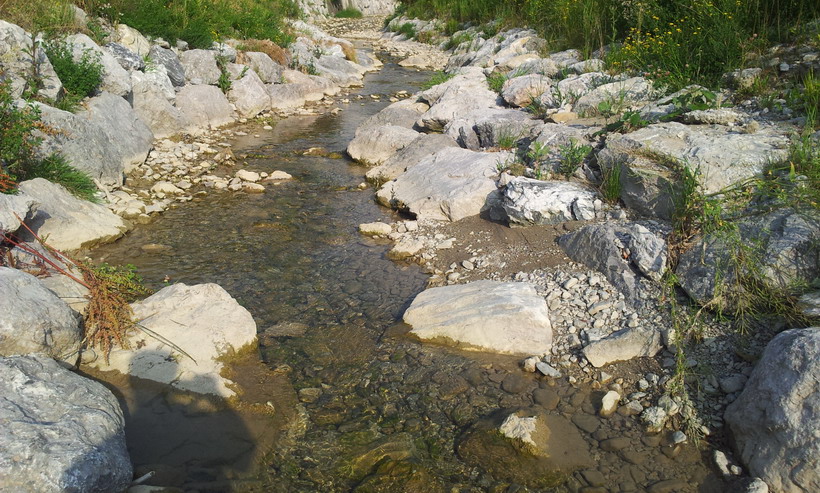

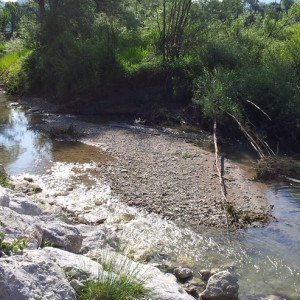

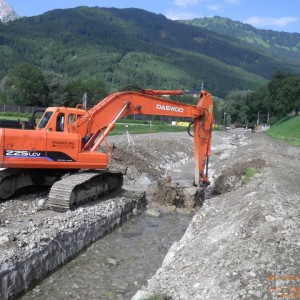

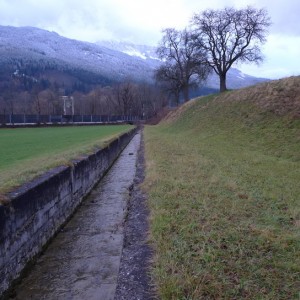

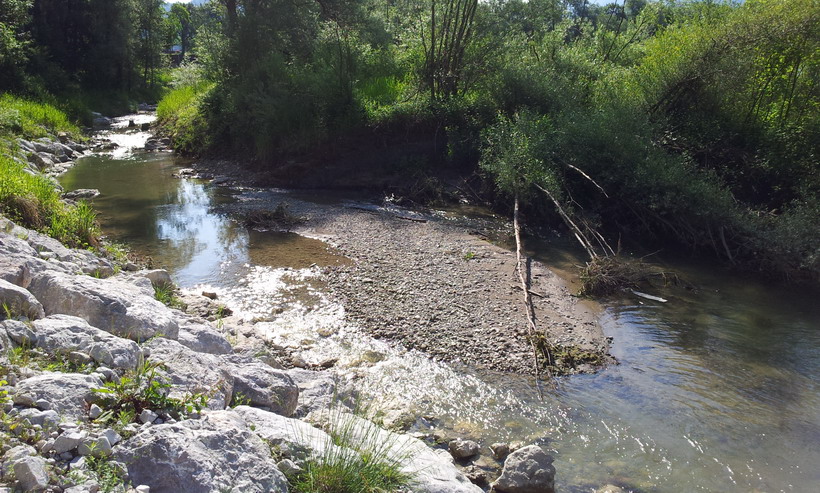

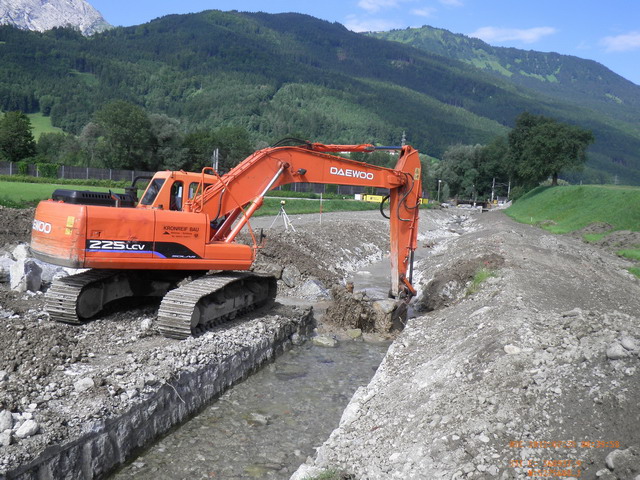

Beschreibung: | Restrukturierung und ökologische Gestaltung des vormals bestehenden Betongerinnes zur Erreichung des guten Zustandes lt. EU-WRRL sowie Anbindung an die Salzach zur Schaffung der Organismendurchgängigkeit am Kertererbach in der Gemeinde Kuchl, Bezirk Hallein; wasser- und naturschutzrechtliche Einreichung; Ausschreibungs- und Ausführungsplanung; SiGe-Planung; Durchführung der Vergabe; wasser- und naturschutzrechtliche Bauaufsicht; technische- und wirtschaftliche Bauaufsicht; Aufmaß- und Abrechnungskontrolle; technische Kollaudierung; Abwicklung der gesamten Förderung nach Umweltförderungsgesetz; |
Baukosten: | € 656.000 brutto |
Auftraggeber: | Wasserverband Mattig vertreten durch Gewässerbezirk Braunau, A - 5280 Braunau am Inn |
Zeitraum: | 03/2009 – 05/2010 |

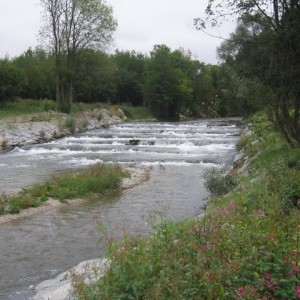

Beschreibung: | Sanierungskonzept zur Erreichung des guten Zustandes lt. EU-Wasserrahmenrichtlinie mit den Schwerpunkten Herstellung der Durchgängigkeit und Gewässerrestrukturierung sowie zur Verbesserung des Hochwasserschutzes in der Regulierungsstrecke aus 1900 an der Mattig von Fluss-km 1,25 - 6,05 in der Gemeinde Braunau am Inn. |
Projektsgebiet: | Gemeinde Braunau am Inn |
Auftraggeber: | Wasserverband Mattig vertreten durch Gewässerbezirk Braunau, A - 5280 Braunau am Inn |
Zeitraum: | 05/2008 – 06/2009 |

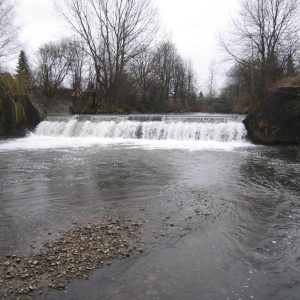

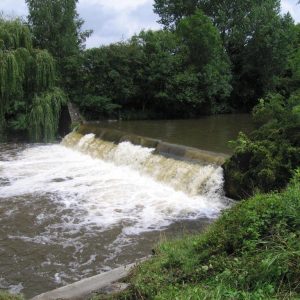

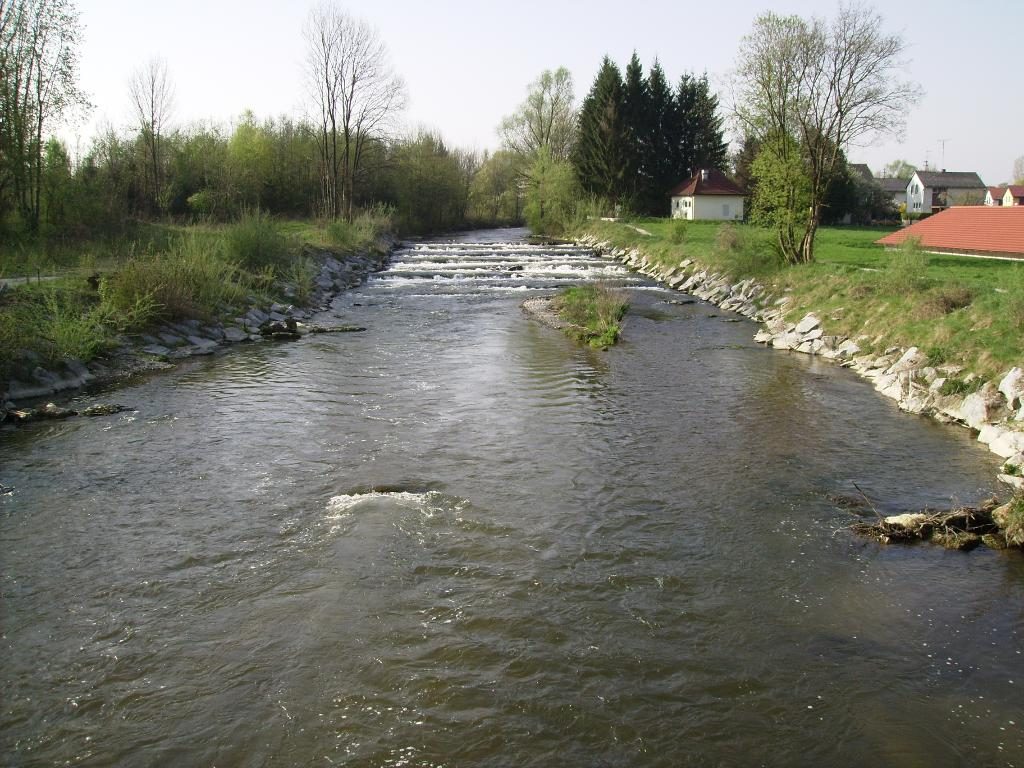

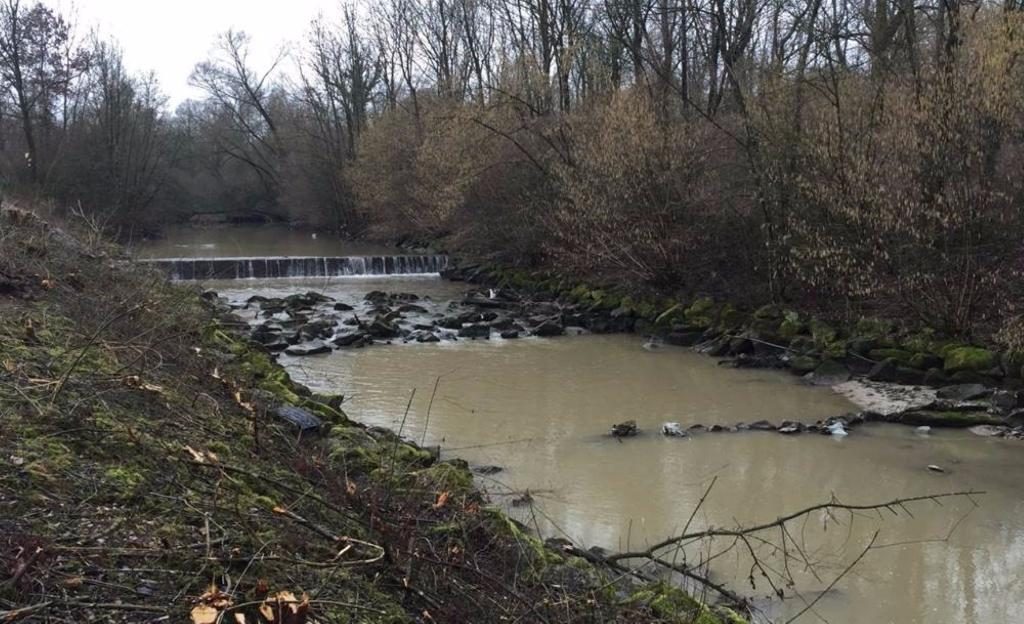

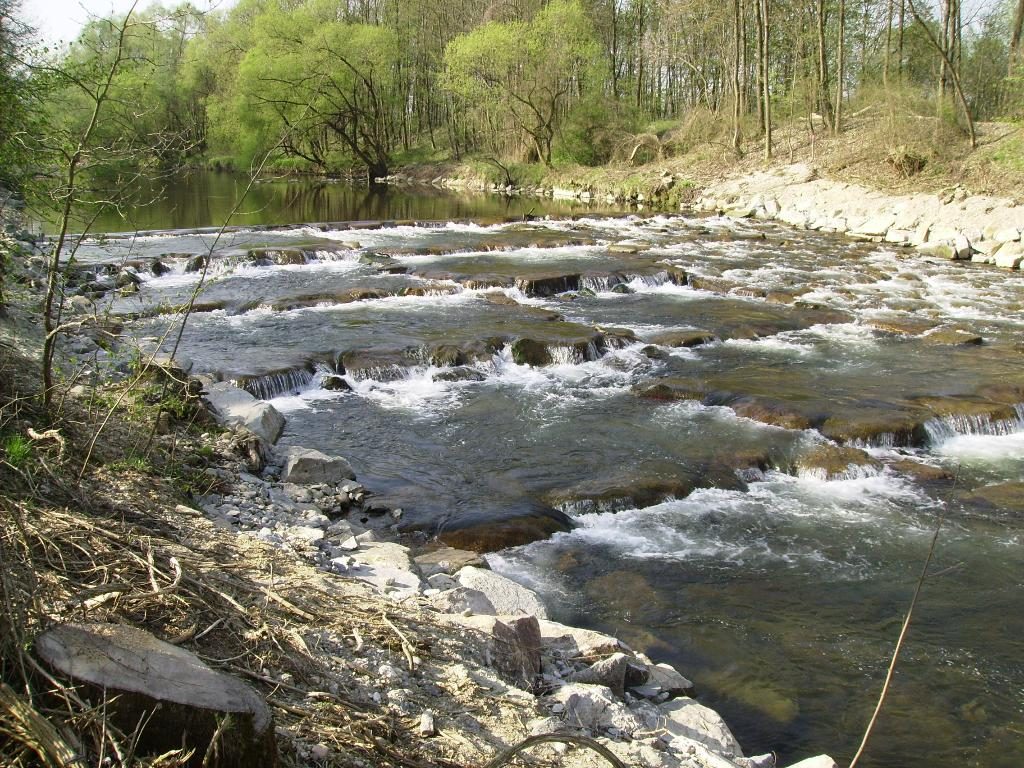

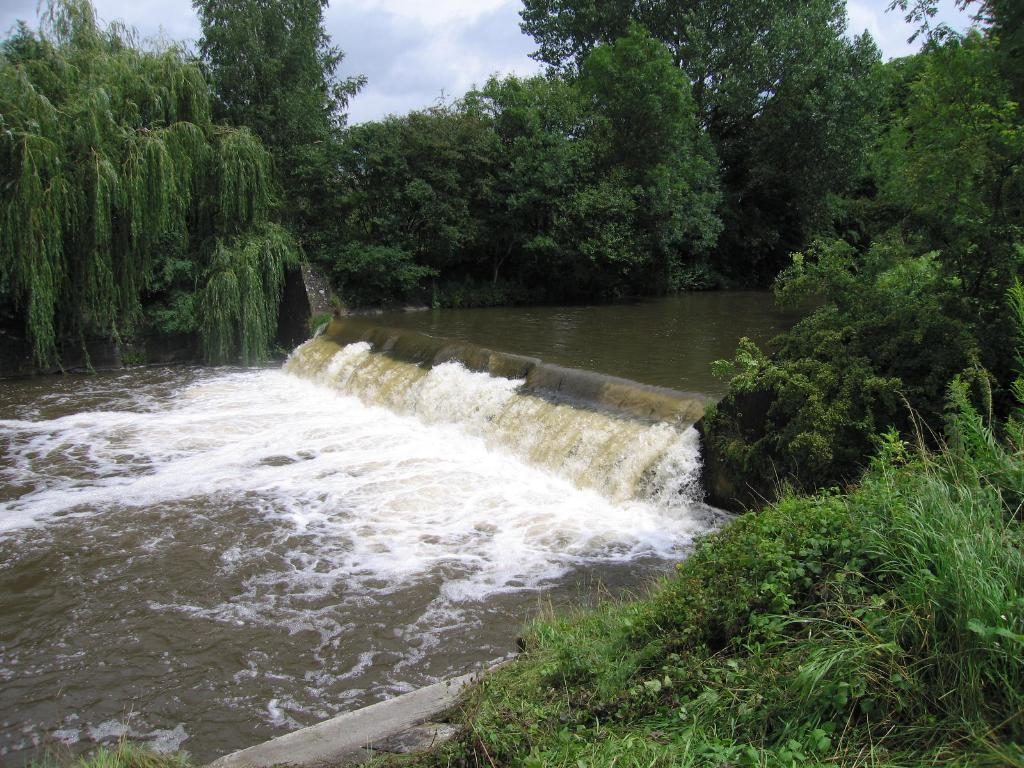

Beschreibung: | Umbau der Dietfurtschwelle (H=2 m) in der Mattig (HQ100=100m³/s) bei Fluss-km 1,361 in eine Stein-Pendelrampe zur Herstellung der Durchgängigkeit in der Gemeinde Braunau am Inn |
Projektsgebiet: | Gemeinde Braunau am Inn |
